Checklist khảo sát mái nhà xưởng lắp điện mặt trời: 25 hạng mục cần kiểm tra
Lắp đặt điện mặt trời mái nhà đang trở thành giải pháp được nhiều doanh nghiệp lựa chọn nhằm tiết kiệm chi phí điện, tối ưu vận hành và hướng tới sản xuất xanh. Tuy nhiên, không phải nhà xưởng nào cũng đáp ứng ngay các điều kiện để lắp đặt hệ thống điện mặt trời an toàn, hiệu quả.

Checklist khảo sát mái nhà xưởng lắp điện mặt trời gồm 25 hạng mục, chia theo 5 nhóm.
Khảo sát mái nhà xưởng lắp điện mặt trời là bước quan trọng đầu tiên, giúp đánh giá hiện trạng công trình, xác định công suất phù hợp, kiểm soát rủi ro kỹ thuật và xây dựng phương án đầu tư tối ưu. Yêu cầu kỹ thuật của toàn hệ thống có ở bài hướng dẫn kỹ thuật điện mặt trời mái nhà xưởng.
Vậy cần kiểm tra những gì trước khi lắp đặt? Làm thế nào để đánh giá mái nhà xưởng có đủ điều kiện lắp điện mặt trời? Dưới đây là checklist 25 hạng mục quan trọng thuộc 5 nhóm, giúp doanh nghiệp chủ động chuẩn bị trước khi triển khai dự án.

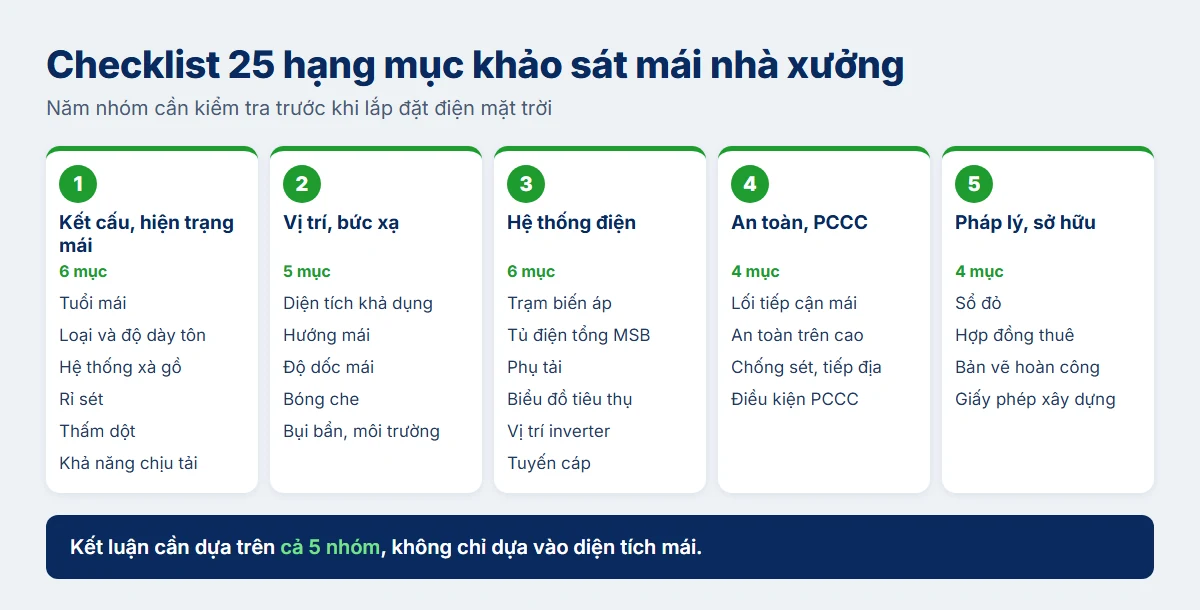

Tổng quan 25 hạng mục khảo sát theo 5 nhóm.
Nhóm 1: Kết cấu và hiện trạng mái nhà xưởng
Kết cấu mái là yếu tố cần được ưu tiên đánh giá nhằm đảm bảo khả năng chịu tải và độ an toàn lâu dài của hệ thống điện mặt trời.
|
STT |
Hạng mục khảo sát |
Nội dung cần kiểm tra |
|---|---|---|
|
1 |
Tuổi mái |
Năm xây dựng, thời gian sử dụng và kế hoạch thay mái |
|
2 |
Loại tôn mái và độ dày tôn |
Tôn sóng, tôn seamlock, tôn cách nhiệt hoặc vật liệu khác; độ dày thực tế và khả năng liên kết với hệ giá đỡ |
|
3 |
Hệ thống xà gồ |
Vật liệu, kích thước, khoảng cách, tình trạng liên kết |
|
4 |
Tình trạng rỉ sét |
Kiểm tra ăn mòn tại tôn, xà gồ, khung kèo và vị trí liên kết |
|
5 |
Tình trạng thấm dột |
Xác định vị trí mái hư hỏng, nguy cơ dột nước |
|
6 |
Khả năng chịu tải |
Đánh giá tải trọng bổ sung từ tấm pin, khung giá đỡ, tải trọng gió và các tác động liên quan |
Với mái đã qua nhiều năm sử dụng, xem thêm mái tôn cũ có lắp điện mặt trời được không.

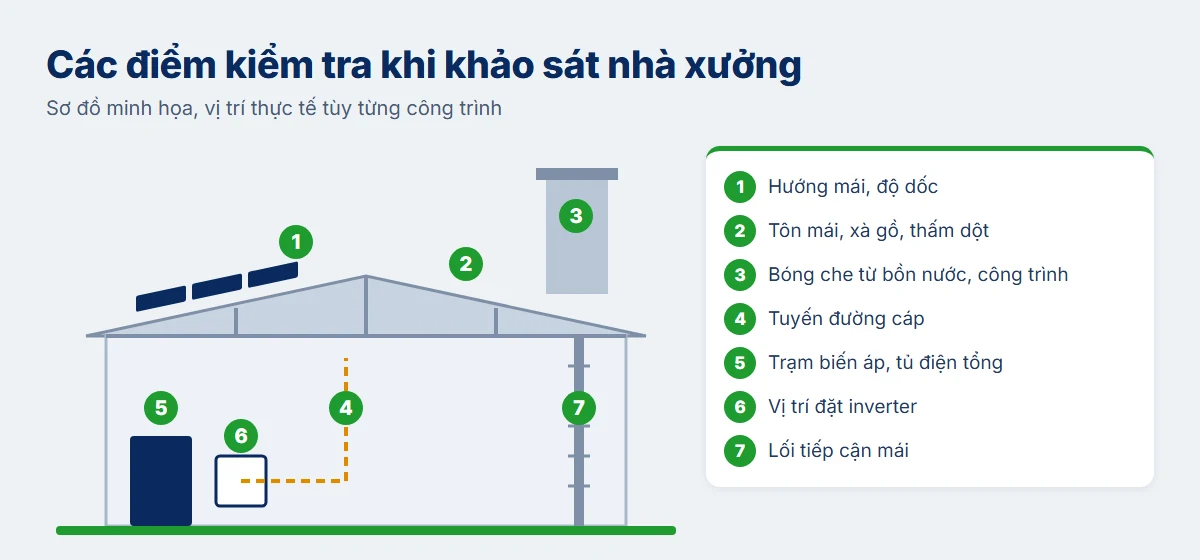

Các điểm kiểm tra chính trên mái và trong nhà xưởng (sơ đồ minh họa).
Nhóm 2: Vị trí lắp đặt và điều kiện bức xạ mặt trời
Bên cạnh kết cấu, điều kiện tiếp nhận ánh sáng mặt trời ảnh hưởng trực tiếp đến sản lượng điện và hiệu quả đầu tư.
|
STT |
Hạng mục khảo sát |
Nội dung cần kiểm tra |
|---|---|---|
|
7 |
Diện tích khả dụng |
Phần mái bố trí được tấm pin sau khi trừ lối đi, khoảng cách an toàn và thiết bị trên mái như quạt thông gió, giếng trời, đường ống |
|
8 |
Hướng mái |
Xác định hướng mái và phương án bố trí tấm pin tối ưu |
|
9 |
Độ dốc mái |
Đo góc nghiêng, đánh giá khả năng lắp đặt và thoát nước |
|
10 |
Bóng che |
Kiểm tra bóng che từ cây xanh, tòa nhà, bồn nước, thiết bị trên mái |
|
11 |
Bụi bẩn và môi trường |
Đánh giá mức độ bụi, khói, hóa chất và nguy cơ bám bẩn lên tấm pin |
Tại Việt Nam, mái hướng Nam thường có điều kiện thuận lợi để khai thác bức xạ mặt trời. Tuy nhiên, mái Đông – Tây vẫn có thể mang lại hiệu quả tốt, đặc biệt khi doanh nghiệp có nhu cầu sử dụng điện vào buổi sáng và chiều.
Đối với nhà xưởng sản xuất có nhiều bụi, khói hoặc nằm gần khu vực công nghiệp, cần tính đến tổn thất do bám bẩn và kế hoạch vệ sinh tấm pin định kỳ.
Kết quả khảo sát sẽ được sử dụng làm dữ liệu đầu vào để thiết kế, mô phỏng sản lượng điện và xác định phương án bố trí hệ thống phù hợp.
Nhóm 3: Hiện trạng hệ thống điện nhà xưởng
Khảo sát hệ thống điện giúp xác định công suất điện mặt trời phù hợp với nhu cầu tiêu thụ, đồng thời đảm bảo khả năng đấu nối và vận hành an toàn.
|
STT |
Hạng mục khảo sát |
Nội dung cần kiểm tra |
|---|---|---|
|
12 |
Trạm biến áp |
Số lượng, công suất, cấp điện áp và hiện trạng vận hành |
|
13 |
Tủ điện tổng MSB (tủ điện phân phối chính) |
Sơ đồ điện, dòng định mức, thiết bị bảo vệ và khả năng đấu nối |
|
14 |
Phụ tải sử dụng điện |
Công suất tiêu thụ, thiết bị chính và đặc điểm vận hành |
|
15 |
Biểu đồ tiêu thụ điện |
Dữ liệu điện năng theo giờ, ngày, tháng; ưu tiên 12 tháng gần nhất |
|
16 |
Vị trí đặt inverter |
Không gian lắp đặt, thông gió, khả năng tiếp cận và an toàn điện |
|
17 |
Tuyến đường cáp |
Chiều dài, vị trí đi dây DC/AC, máng cáp và phương án bảo vệ |

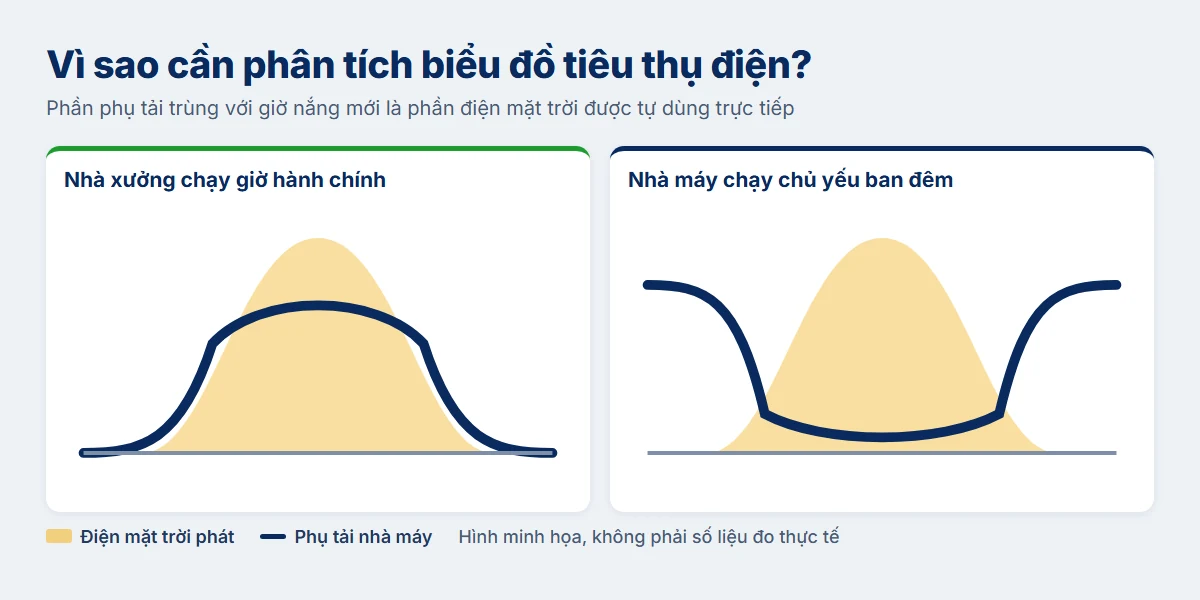

Vì sao cần phân tích biểu đồ tiêu thụ điện?
Không phải nhà xưởng có mái rộng đều nên lắp đặt hệ thống công suất lớn nhất có thể.
Công suất điện mặt trời cần được xác định dựa trên nhu cầu sử dụng điện thực tế, đặc biệt là phụ tải vào ban ngày.
Ví dụ, nhà xưởng hoạt động liên tục trong giờ hành chính thường có khả năng tự tiêu thụ sản lượng điện mặt trời tốt hơn so với nhà máy chỉ vận hành vào ban đêm.

Hình minh họa, không phải số liệu đo thực tế.
Phân tích biểu đồ phụ tải giúp doanh nghiệp:
- Lựa chọn công suất hệ thống phù hợp.
- Tối ưu tỷ lệ điện mặt trời tự sử dụng.
- Hạn chế phát điện dư khi không có nhu cầu.
- Dự báo sản lượng điện và hiệu quả tiết kiệm.
- Xây dựng phương án đấu nối, lưu trữ hoặc điều khiển công suất khi cần thiết.
Khảo sát chính xác hệ thống điện là cơ sở quan trọng để tối ưu hiệu quả đầu tư, thay vì chỉ tập trung vào diện tích mái có thể lắp đặt.
Nhóm 4: Điều kiện an toàn và phòng cháy chữa cháy
An toàn điện, an toàn thi công và phòng cháy chữa cháy (PCCC) là những yêu cầu không thể bỏ qua khi triển khai hệ thống điện mặt trời nhà xưởng.
|
STT |
Hạng mục khảo sát |
Nội dung cần kiểm tra |
|---|---|---|
|
18 |
Lối tiếp cận mái |
Thang lên mái, đường di chuyển, vị trí nâng hạ thiết bị |
|
19 |
An toàn làm việc trên cao |
Khả năng bố trí dây cứu sinh, điểm neo, biện pháp chống rơi |
|
20 |
Hệ thống chống sét, tiếp địa |
Hiện trạng hệ thống, phương án phối hợp bảo vệ thiết bị |
|
21 |
Điều kiện PCCC |
Lối thoát nạn, hệ thống PCCC hiện hữu, vật liệu mái và khoảng cách an toàn |
Đối với những nhà xưởng đang hoạt động sản xuất, cần đánh giá thêm khả năng tổ chức thi công trên mái sao cho hạn chế ảnh hưởng đến dây chuyền sản xuất phía dưới. Cách tổ chức thi công có ở bài quy trình lắp đặt điện mặt trời nhà xưởng.
Đặc biệt, khu vực lắp đặt tấm pin, inverter, tủ điện và các tuyến cáp phải được bố trí phù hợp với phương án an toàn, bảo trì và PCCC của công trình.
Chủ đầu tư cần phối hợp với đơn vị chuyên môn xác định hệ thống có làm phát sinh yêu cầu thẩm định thiết kế PCCC hoặc các thủ tục liên quan hay không. Xem thêm yêu cầu PCCC cho điện mặt trời áp mái.
Nhóm 5: Hồ sơ pháp lý và quyền sở hữu công trình
Ngoài điều kiện kỹ thuật, tính pháp lý của công trình cũng cần được kiểm tra ngay từ giai đoạn khảo sát để tránh ảnh hưởng đến tiến độ dự án.
|
STT |
Hạng mục khảo sát |
Nội dung cần kiểm tra |
|---|---|---|
|
22 |
Giấy chứng nhận quyền sử dụng đất (sổ đỏ) |
Thông tin pháp lý về đất và tài sản gắn liền với đất |
|
23 |
Hợp đồng thuê nhà xưởng |
Thời hạn thuê, quyền sử dụng mái và sự chấp thuận của chủ sở hữu |
|
24 |
Bản vẽ hoàn công |
Hồ sơ hiện trạng kết cấu, kiến trúc và hệ thống điện |
|
25 |
Giấy phép xây dựng |
Hồ sơ cấp phép và các tài liệu pháp lý xây dựng liên quan |
Đối với nhà xưởng đi thuê, doanh nghiệp cần đặc biệt lưu ý thời hạn hợp đồng, quyền lắp đặt điện mặt trời và trách nhiệm của các bên đối với hệ thống sau khi hết thời gian thuê.
Trường hợp thiếu một số tài liệu, nhà thầu cần phối hợp với chủ đầu tư để xác định phương án bổ sung hoặc khảo sát, đo đạc hiện trạng. Các thủ tục sau khảo sát được tổng hợp tại pháp lý và thủ tục điện mặt trời mái nhà 2026.
Doanh nghiệp cần chuẩn bị gì trước buổi khảo sát điện mặt trời?
Để quá trình khảo sát mái nhà xưởng lắp điện mặt trời diễn ra nhanh chóng và hiệu quả, doanh nghiệp nên chuẩn bị trước các tài liệu sau:
Nhóm hồ sơ kỹ thuật:
- Bản vẽ kiến trúc, kết cấu và hoàn công nhà xưởng (nếu có).
- Sơ đồ hệ thống điện, thông số trạm biến áp và tủ điện tổng.
- Thông tin về tình trạng mái, lịch sử sửa chữa hoặc gia cường.
Nhóm dữ liệu sử dụng điện:
- Hóa đơn điện 12 tháng gần nhất.
- Biểu đồ phụ tải điện theo giờ hoặc dữ liệu đo đếm từ hệ thống quản lý năng lượng.
- Thời gian vận hành và kế hoạch mở rộng sản xuất.
Nhóm hồ sơ pháp lý:
- Giấy tờ pháp lý nhà xưởng.
- Hợp đồng thuê mái, thuê nhà xưởng nếu có.
- Hồ sơ PCCC và giấy phép xây dựng liên quan.
Ngoài ra, doanh nghiệp nên bố trí đại diện bộ phận kỹ thuật điện, quản lý nhà xưởng và an toàn lao động tham gia khảo sát để cung cấp thông tin đầy đủ.
Việc chuẩn bị trước dữ liệu giúp đơn vị triển khai rút ngắn thời gian khảo sát, xây dựng phương án kỹ thuật sát thực tế và hạn chế phát sinh trong các giai đoạn tiếp theo.

Ba nhóm tài liệu nên chuẩn bị trước buổi khảo sát.
Tải checklist PDF khảo sát mái nhà xưởng
Bản PDF gồm đủ 25 hạng mục kèm cột Đạt, Không đạt và Ghi chú để ghi trực tiếp khi kiểm tra tại hiện trường, cùng danh sách tài liệu cần chuẩn bị.

Bản PDF gồm 25 hạng mục và danh sách tài liệu cần chuẩn bị.
Câu hỏi thường gặp về khảo sát mái nhà xưởng
Khảo sát mất bao lâu?
Thời gian phụ thuộc vào diện tích mái, số khu vực cần kiểm tra và mức độ đầy đủ của hồ sơ. Chuẩn bị trước tài liệu và bố trí đúng người tham gia sẽ giúp rút ngắn thời gian khảo sát.
Không có bản vẽ nhà xưởng thì sao?
Vẫn có thể khảo sát. Nhà thầu phối hợp với chủ đầu tư để xác định phương án bổ sung hồ sơ hoặc khảo sát, đo đạc hiện trạng. Riêng đánh giá khả năng chịu tải có thể cần kiểm tra kết cấu thực tế bởi đơn vị đủ năng lực.
Rạng Đông – Đồng hành cùng doanh nghiệp từ khảo sát đến vận hành điện mặt trời
Khảo sát đầy đủ 25 hạng mục là bước khởi đầu quan trọng để xây dựng hệ thống điện mặt trời nhà xưởng an toàn, hiệu quả và tối ưu chi phí đầu tư.
Với nền tảng thương hiệu Việt gần 70 năm cùng năng lực nghiên cứu, thiết kế và triển khai, Rạng Đông cung cấp giải pháp điện mặt trời toàn diện, đáp ứng đa dạng nhu cầu của doanh nghiệp sản xuất, nhà xưởng và công trình thương mại.
Rạng Đông đồng hành cùng khách hàng từ khảo sát, đánh giá hiện trạng, thiết kế tối ưu đến cung cấp thiết bị, thi công, nghiệm thu và hỗ trợ vận hành, bảo trì. Tìm hiểu dịch vụ tổng thầu EPC điện mặt trời nhà xưởng.
Một ví dụ là dự án 1,352 MWp tại Nhà máy nhựa Hòa An ở Bắc Ninh, hệ thống lắp trên mái tôn.
Đăng ký khảo sát điện mặt trời nhà xưởng cùng Rạng Đông ngay hôm nay để được tư vấn giải pháp phù hợp, khai thác hiệu quả diện tích mái và tối ưu chi phí điện cho doanh nghiệp.
