Quy trình lắp đặt điện mặt trời nhà xưởng từ A–Z (8 bước)
Lắp đặt điện mặt trời mái nhà đang trở thành giải pháp được nhiều doanh nghiệp lựa chọn nhằm tiết kiệm chi phí điện, chủ động nguồn năng lượng và nâng cao năng lực cạnh tranh. Tuy nhiên, bên cạnh hiệu quả đầu tư, nhiều chủ nhà xưởng vẫn băn khoăn: Quy trình lắp đặt điện mặt trời nhà xưởng gồm những bước nào? Thời gian thi công 1MW mất bao lâu? Lắp điện mặt trời có phải dừng sản xuất không?
Trên thực tế, hệ thống điện mặt trời nhà xưởng có thể được triển khai song song với hoạt động sản xuất nếu được khảo sát, thiết kế và tổ chức thi công khoa học. Phần lớn công việc diễn ra trên mái, trong khi các hạng mục đấu nối điện có thể được bố trí vào thời gian bảo trì hoặc ngoài giờ sản xuất để hạn chế gián đoạn. Yêu cầu kỹ thuật của toàn hệ thống có ở bài hướng dẫn kỹ thuật điện mặt trời mái nhà xưởng.
Bài viết dưới đây sẽ hướng dẫn chi tiết 8 bước trong quy trình lắp đặt điện mặt trời nhà xưởng, từ khảo sát ban đầu đến bàn giao, vận hành và bảo trì, giúp doanh nghiệp chủ động kế hoạch đầu tư.
Tổng quan quy trình lắp đặt điện mặt trời nhà xưởng gồm 8 bước
Một dự án điện mặt trời nhà xưởng thường trải qua 8 giai đoạn chính, với sự phối hợp giữa chủ đầu tư, nhà thầu EPC (thiết kế – cung cấp thiết bị – thi công) và các đơn vị liên quan.
|
Bước |
Việc chính |
Bên phụ trách |
|---|---|---|
|
1. Khảo sát |
Kiểm tra mái, thu thập dữ liệu sử dụng điện |
Nhà thầu, kỹ thuật nhà máy |
|
2. Thiết kế sơ bộ, báo giá |
Phương án công suất, mô phỏng sản lượng, phân tích đầu tư |
Nhà thầu |
|
3. Ký hợp đồng |
Thống nhất phạm vi, tiến độ, bảo hành, an toàn |
Chủ đầu tư, nhà thầu |
|
4. Thiết kế chi tiết, kiểm định |
Tính tải trọng mái, hoàn thiện bản vẽ |
Nhà thầu, đơn vị kiểm định |
|
5. Pháp lý, PCCC |
Thông báo hoặc đăng ký, PCCC, phương án đấu nối |
Chủ đầu tư, nhà thầu |
|
6. Thi công |
Lắp khung, tấm pin, inverter, tủ điện, cáp |
Nhà thầu |
|
7. Đấu nối, nghiệm thu |
Kiểm tra kỹ thuật, chạy thử, lập hồ sơ |
Nhà thầu, kỹ thuật nhà máy, đơn vị quản lý lưới điện |
|
8. Bàn giao, O&M |
Bàn giao hồ sơ, đào tạo, bảo trì định kỳ |
Nhà thầu, nhà máy |

Sơ đồ 8 bước triển khai dự án điện mặt trời nhà xưởng.
Để tối ưu tiến độ, nhà thầu cần lập kế hoạch triển khai chi tiết, phân chia các khu vực thi công và thống nhất thời gian thực hiện những hạng mục có nguy cơ ảnh hưởng đến dây chuyền sản xuất.
Bước 1: Khảo sát và thu thập dữ liệu nhà xưởng
Khảo sát hiện trạng là bước đầu tiên và có vai trò quyết định đến phương án thiết kế, hiệu quả đầu tư cũng như mức độ an toàn của hệ thống điện mặt trời.

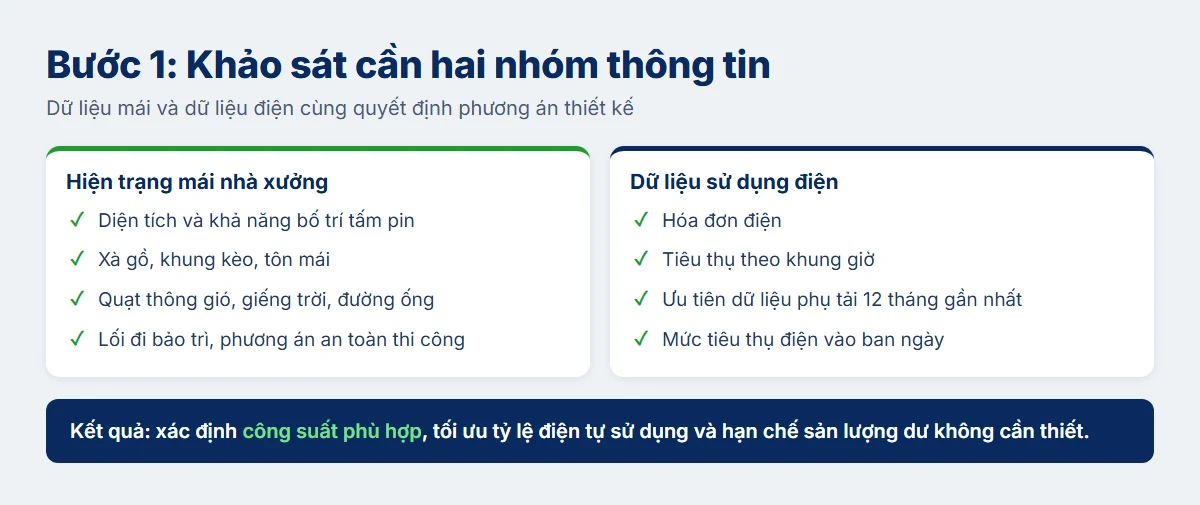

Hai nhóm thông tin cần có khi khảo sát: hiện trạng mái và dữ liệu sử dụng điện.
Khảo sát hiện trạng mái nhà xưởng
Đơn vị kỹ thuật tiến hành kiểm tra diện tích mái khả dụng, loại mái, độ nghiêng, hướng lắp đặt, tuổi thọ công trình và các vị trí có nguy cơ che bóng.
Những yếu tố quan trọng cần đánh giá bao gồm:
- Diện tích và khả năng bố trí tấm pin.
- Hiện trạng xà gồ, khung kèo, tôn mái.
- Các thiết bị hiện hữu như quạt thông gió, giếng trời, đường ống.
- Lối đi bảo trì, tiếp cận mái và phương án an toàn thi công.
Danh sách đầy đủ có ở checklist khảo sát mái nhà xưởng.
Thu thập dữ liệu sử dụng điện
Bên cạnh khảo sát mái, doanh nghiệp cần cung cấp hóa đơn điện và dữ liệu tiêu thụ theo khung giờ, ưu tiên dữ liệu phụ tải trong 12 tháng gần nhất.
Thông tin này giúp nhà thầu xác định công suất điện mặt trời phù hợp, tối ưu tỷ lệ điện tự sử dụng và hạn chế sản lượng dư không cần thiết.
Đối với doanh nghiệp sản xuất chủ yếu vào ban ngày, điện mặt trời có khả năng đóng góp đáng kể vào việc giảm lượng điện mua từ lưới.
Bước 2: Thiết kế sơ bộ và lập báo giá điện mặt trời nhà xưởng
Sau khi thu thập đầy đủ dữ liệu, nhà thầu xây dựng phương án thiết kế sơ bộ để doanh nghiệp đánh giá tính khả thi về kỹ thuật và tài chính.
Xây dựng phương án kỹ thuật tối ưu
Phương án sơ bộ thường thể hiện công suất hệ thống, số lượng tấm pin, loại inverter, bố trí thiết bị và vị trí đấu nối.
Nhà thầu có thể sử dụng phần mềm mô phỏng như PVsyst để ước tính sản lượng điện theo dữ liệu bức xạ, điều kiện mái, tổn thất hệ thống và cấu hình thiết bị.
Phân tích hiệu quả đầu tư
Báo giá cần làm rõ tổng mức đầu tư, sản lượng điện dự kiến, tỷ lệ tự tiêu thụ, giá trị tiết kiệm điện và thời gian hoàn vốn.
Đặc biệt, doanh nghiệp nên yêu cầu phân tích nhiều phương án công suất để lựa chọn giải pháp phù hợp với phụ tải thực tế, thay vì chỉ ưu tiên lắp đặt tối đa diện tích mái.
Một báo giá điện mặt trời nhà xưởng tốt không chỉ thể hiện giá thiết bị mà còn phải làm rõ hiệu quả đầu tư, chất lượng kỹ thuật và các chi phí trong suốt vòng đời hệ thống. Có thể tham khảo cách bóc tách chi phí lắp điện mặt trời 1MWp.
Bước 3: Đàm phán và ký hợp đồng triển khai
Sau khi thống nhất phương án đầu tư, chủ đầu tư và nhà thầu tiến hành đàm phán, ký kết hợp đồng EPC.
Hợp đồng cần quy định rõ:
- Quy mô công suất, chủng loại và xuất xứ thiết bị.
- Phạm vi thiết kế, cung cấp, thi công, nghiệm thu.
- Tổng giá trị hợp đồng và tiến độ thanh toán.
- Tiến độ thực hiện và các mốc bàn giao.
- Chính sách bảo hành, bảo trì và hỗ trợ kỹ thuật.
- Trách nhiệm an toàn lao động, PCCC và xử lý sự cố.
- Phương án phối hợp để hạn chế ảnh hưởng đến sản xuất.
Đối với nhà xưởng đang vận hành, nên bổ sung kế hoạch quản lý hoạt động thi công, thời gian làm việc, quy trình cấp phép lên mái và các điều kiện tạm ngừng công việc khi phát sinh rủi ro.
Việc quy định rõ trách nhiệm ngay từ hợp đồng giúp doanh nghiệp kiểm soát tiến độ, chất lượng và hạn chế các chi phí phát sinh.
Bước 4: Thiết kế chi tiết và kiểm định kết cấu mái nhà xưởng
Đây là bước quan trọng nhằm đảm bảo hệ thống điện mặt trời vận hành an toàn, bền vững trong thời gian dài.

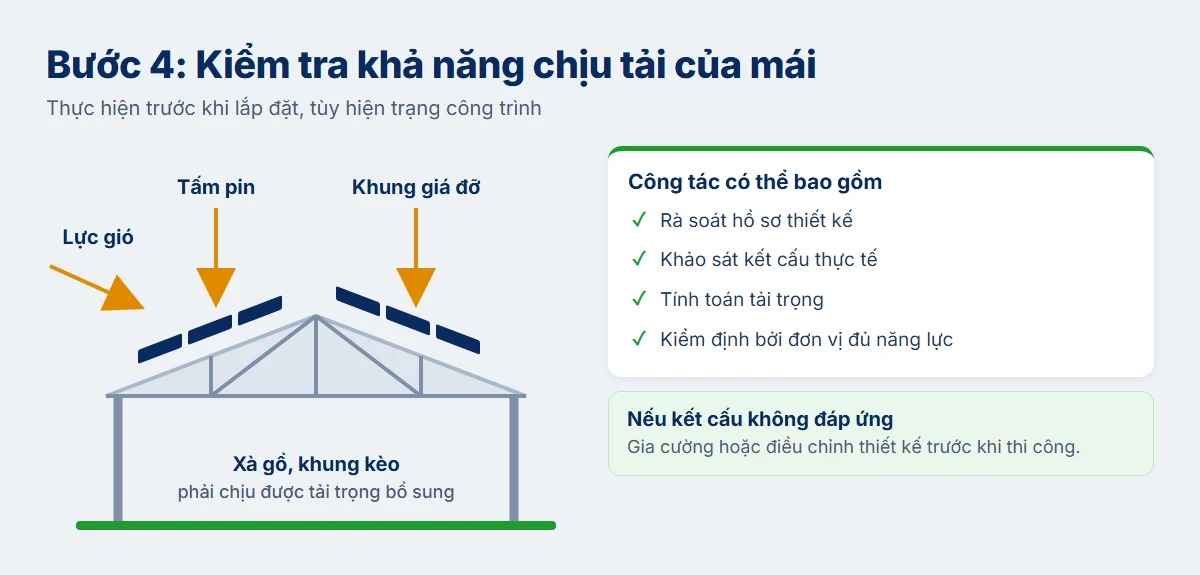

Kiểm tra khả năng chịu tải của mái
Trước khi lắp đặt, cần đánh giá khả năng chịu tải của kết cấu công trình, bao gồm tải trọng bổ sung từ tấm pin, khung giá đỡ, lực gió và các điều kiện tải trọng liên quan.
Tùy hiện trạng công trình, công tác kiểm tra có thể bao gồm rà soát hồ sơ thiết kế, khảo sát kết cấu thực tế, tính toán tải trọng và kiểm định bởi đơn vị đủ năng lực.
Nếu kết cấu mái không đáp ứng yêu cầu, cần có phương án gia cường hoặc điều chỉnh thiết kế trước khi thi công. Trường hợp mái đã qua nhiều năm sử dụng, xem thêm mái tôn cũ có lắp điện mặt trời được không.

Tải trọng bổ sung từ tấm pin, khung giá đỡ và lực gió cần được đánh giá trước khi lắp đặt.
Hoàn thiện thiết kế kỹ thuật
Hồ sơ thiết kế chi tiết thường bao gồm sơ đồ bố trí tấm pin, sơ đồ điện một sợi, phương án đi dây DC/AC, vị trí inverter, thiết bị đóng cắt và bảo vệ.
Ngoài ra, cần thiết kế hệ thống tiếp địa, chống sét lan truyền, các biện pháp bảo vệ điện và lối tiếp cận phục vụ vận hành, bảo trì.
Bước 5: Hoàn thiện thủ tục pháp lý và phòng cháy, chữa cháy
Trước khi thi công, chủ đầu tư cần xác định đầy đủ các yêu cầu pháp lý liên quan đến hệ thống điện mặt trời mái nhà.

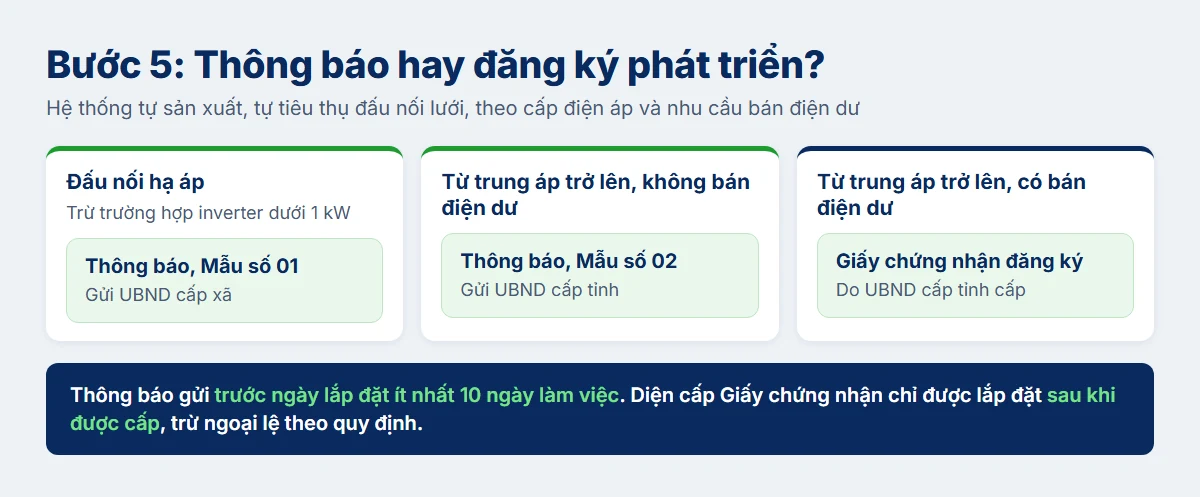

Theo Nghị định 58/2025/NĐ-CP và Nghị định 243/2026/NĐ-CP, hệ thống điện mặt trời mái nhà tự sản xuất, tự tiêu thụ có thể thuộc diện thông báo hoặc đăng ký phát triển tùy theo cấp điện áp đấu nối và nhu cầu bán điện dư. Xem giải thích tại Nghị định 58/2025 và Nghị định 243/2026.
Cụ thể, hệ thống đấu nối hạ áp thuộc diện thông báo theo Mẫu số 01 (trừ trường hợp inverter dưới 1 kW); hệ thống đấu nối từ trung áp trở lên không bán điện dư thực hiện thông báo theo Mẫu số 02; còn hệ thống đấu nối từ trung áp trở lên có bán điện dư thuộc diện đăng ký cấp Giấy chứng nhận.
Thông báo của hệ thống đấu nối hạ áp gửi đến UBND cấp xã nơi lắp đặt; thông báo của hệ thống đấu nối từ trung áp trở lên không bán điện dư gửi đến UBND cấp tỉnh; Giấy chứng nhận đăng ký do UBND cấp tỉnh cấp.

Thông báo hay đăng ký phát triển tùy cấp điện áp đấu nối và nhu cầu bán điện dư.
Những công việc pháp lý cần lưu ý
Chủ đầu tư cần phối hợp thực hiện các nội dung:
- Thông báo hoặc đăng ký phát triển nguồn điện theo quy định.
- Kiểm tra nghĩa vụ pháp lý về xây dựng, kết cấu công trình.
- Xác định yêu cầu thẩm định thiết kế và nghiệm thu PCCC.
- Làm việc với đơn vị quản lý lưới điện về phương án đấu nối, đo đếm.
- Hoàn thiện các điều kiện liên quan đến bán điện dư, nếu có.
Đối với trường hợp thuộc diện thông báo theo Nghị định 243/2026/NĐ-CP, thông báo phải được gửi trước ngày bắt đầu lắp đặt ít nhất 10 ngày làm việc. Trường hợp thuộc diện cấp Giấy chứng nhận thì phải được cấp trước khi lắp đặt, trừ ngoại lệ được pháp luật quy định. Hồ sơ và trình tự chi tiết có ở thủ tục thông báo và đăng ký phát triển điện mặt trời mái nhà; toàn bộ văn bản được tổng hợp tại pháp lý và thủ tục điện mặt trời mái nhà 2026.
Việc đánh giá PCCC cần căn cứ vào loại công trình, tình trạng pháp lý hiện hữu và hạng mục lắp đặt cụ thể; không phải mọi nhà xưởng đều áp dụng cùng một bộ thủ tục. Xem thêm yêu cầu PCCC cho điện mặt trời áp mái.
Bước 6: Thi công lắp đặt điện mặt trời nhà xưởng – Hạn chế tối đa gián đoạn sản xuất
Đây là giai đoạn tác động trực tiếp nhất đến nhà máy trong quy trình lắp đặt điện mặt trời nhà xưởng, đòi hỏi sự phối hợp chặt chẽ giữa nhà thầu và doanh nghiệp để đảm bảo tiến độ, chất lượng và an toàn.
Các hạng mục thi công chính
Quá trình thi công thường bao gồm:
- Tập kết vật tư, thiết bị và tổ chức khu vực thi công.
- Lắp đặt hệ thống khung giá đỡ, liên kết với kết cấu mái.
- Lắp đặt các tấm pin năng lượng mặt trời.
- Lắp đặt inverter, tủ điện và thiết bị bảo vệ.
- Thi công hệ thống cáp DC/AC, tiếp địa và các hạng mục phụ trợ.
- Kiểm tra, hoàn thiện hệ thống trước khi đấu nối.
Lắp điện mặt trời có phải dừng sản xuất không?
Thông thường, doanh nghiệp không cần dừng toàn bộ hoạt động sản xuất trong suốt quá trình lắp đặt điện mặt trời mái nhà. Phần lớn công việc có thể triển khai bên ngoài khu vực sản xuất, đặc biệt là các hạng mục lắp đặt trên mái.

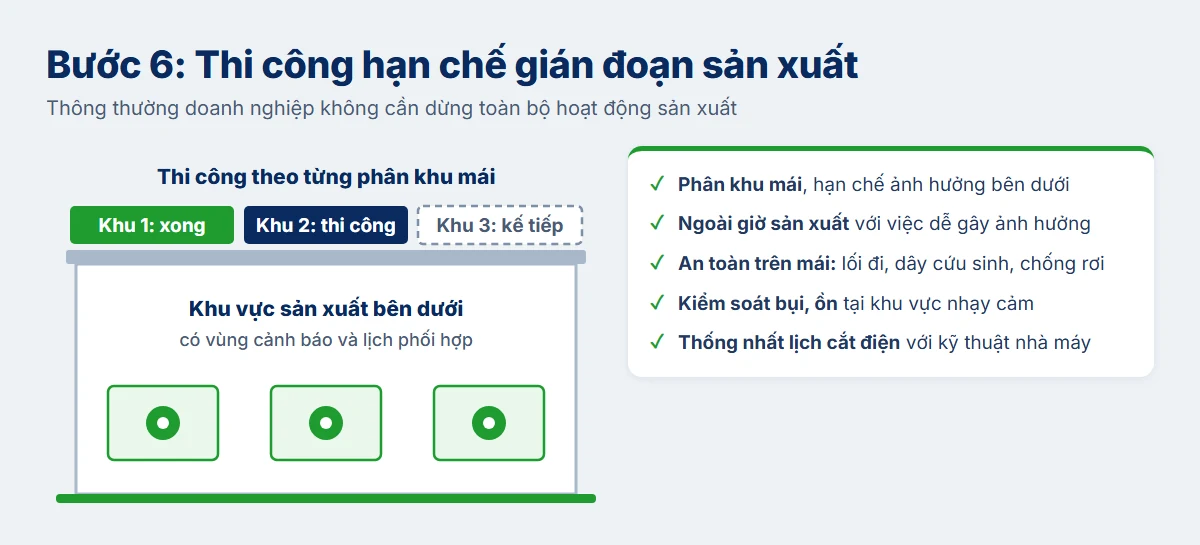

Tuy nhiên, nhà thầu cần xây dựng phương án thi công phù hợp với đặc điểm của từng nhà xưởng:
- Phân chia khu vực thi công: Triển khai theo từng phân khu mái, hạn chế ảnh hưởng đến hoạt động bên dưới.
- Thi công ngoài giờ sản xuất: Ưu tiên thực hiện các công việc có nguy cơ ảnh hưởng đến sản xuất vào cuối tuần hoặc thời gian nhà máy ít hoạt động.
- Kiểm soát an toàn trên mái: Bố trí lối đi, dây cứu sinh, thiết bị chống rơi và vùng cảnh báo phía dưới.
- Kiểm soát vật tư, bụi và tiếng ồn: Hạn chế khoan cắt, nâng hạ thiết bị tại những khu vực sản xuất nhạy cảm.
- Phối hợp đấu nối điện: Thống nhất kế hoạch với bộ phận kỹ thuật nhà máy, bố trí thời gian cắt điện phù hợp nếu cần.
Đặc biệt, hoạt động thi công trên mái phải được đánh giá rủi ro về ngã cao, vật rơi, điện giật và điều kiện thời tiết.

Thi công theo phân khu mái và phối hợp lịch để hạn chế gián đoạn sản xuất.
Thời gian thi công hệ thống điện mặt trời 1MW mất bao lâu?
Với hệ thống điện mặt trời nhà xưởng công suất khoảng 1 MWp, thời gian thi công thực tế có thể dự kiến từ 20–30 ngày, tùy diện tích mái, kết cấu công trình, điều kiện vận chuyển và khả năng huy động nhân lực.
Nếu tính cả khảo sát, thiết kế, pháp lý, cung ứng thiết bị và nghiệm thu, tổng tiến độ có thể kéo dài hơn, tùy quy mô dự án, thủ tục áp dụng và thời gian cung ứng thiết bị.
Để đảm bảo tiến độ, doanh nghiệp nên lựa chọn nhà thầu có năng lực cung cấp giải pháp trọn gói, kinh nghiệm triển khai dự án C&I và khả năng quản lý thi công tại nhà máy đang hoạt động.
Bước 7: Đấu nối, chạy thử và nghiệm thu hệ thống
Sau khi hoàn thành thi công, hệ thống điện mặt trời cần trải qua quá trình kiểm tra và chạy thử trước khi chính thức vận hành.

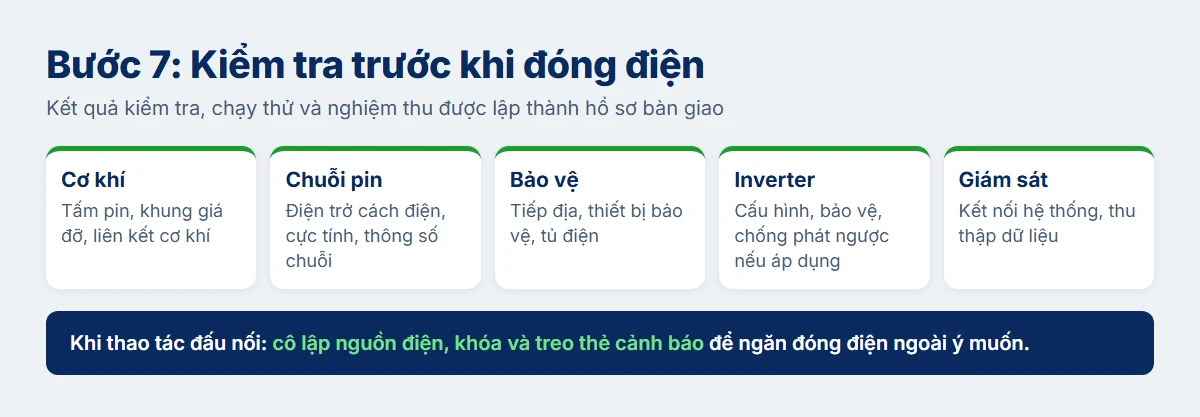

Kiểm tra kỹ thuật trước khi đóng điện
Các hạng mục kiểm tra quan trọng bao gồm:
- Kiểm tra tình trạng tấm pin, khung giá đỡ và liên kết cơ khí.
- Đo điện trở cách điện, kiểm tra cực tính và thông số chuỗi pin.
- Kiểm tra hệ thống tiếp địa, thiết bị bảo vệ, tủ điện.
- Kiểm tra cấu hình inverter, chức năng bảo vệ và chống phát ngược nếu áp dụng.
- Kiểm tra kết nối hệ thống giám sát, thu thập dữ liệu.

Năm nhóm hạng mục cần kiểm tra trước khi đóng điện.
Đấu nối và chạy thử
Nhà thầu phối hợp với bộ phận kỹ thuật của doanh nghiệp và đơn vị quản lý lưới điện có liên quan để thực hiện đấu nối.
Việc cô lập nguồn điện, khóa và treo thẻ cảnh báo trong quá trình thao tác là một biện pháp an toàn quan trọng nhằm ngăn ngừa đóng điện ngoài ý muốn.
Sau khi hoàn thành đấu nối, hệ thống được chạy thử nhằm kiểm tra khả năng phát điện, hoạt động của inverter, thiết bị bảo vệ và hệ thống giám sát.
Kết quả kiểm tra, chạy thử và nghiệm thu được lập thành hồ sơ để làm căn cứ bàn giao công trình.
Bước 8: Bàn giao, đào tạo vận hành và bảo trì hệ thống
Một hệ thống điện mặt trời không chỉ cần thi công đạt chất lượng mà còn phải được vận hành, bảo trì đúng cách để duy trì hiệu quả khai thác trong thời gian dài.
Bàn giao hồ sơ và hướng dẫn sử dụng
Sau nghiệm thu, nhà thầu bàn giao cho doanh nghiệp hồ sơ hoàn công, tài liệu thiết bị, chứng nhận chất lượng, chính sách bảo hành và hướng dẫn vận hành.
Bộ phận kỹ thuật nhà máy được hướng dẫn theo dõi sản lượng điện, sử dụng phần mềm giám sát, nhận biết cảnh báo và quy trình xử lý sự cố ban đầu.
Vận hành và bảo trì định kỳ
Hoạt động O&M (Operation & Maintenance) thường bao gồm kiểm tra hệ thống điện, vệ sinh tấm pin theo điều kiện thực tế, kiểm tra inverter, giám sát sản lượng và phát hiện bất thường.
Doanh nghiệp nên duy trì kế hoạch bảo trì định kỳ nhằm giảm nguy cơ gián đoạn vận hành, hạn chế tổn thất sản lượng và kéo dài tuổi thọ thiết bị. Chi tiết có ở bài quy trình vận hành và bảo trì O&M.
Doanh nghiệp cần chuẩn bị gì trước khi lắp đặt điện mặt trời nhà xưởng?
Để đẩy nhanh tiến độ và hạn chế những phát sinh không cần thiết, chủ đầu tư nên chuẩn bị các dữ liệu, hồ sơ và điều kiện phối hợp ngay từ giai đoạn đầu.
Checklist chuẩn bị cho chủ đầu tư
|
Hạng mục |
Mục đích |
|---|---|
|
Hóa đơn tiền điện 12 tháng gần nhất |
Phục vụ phân tích phụ tải và hiệu quả đầu tư |
|
Dữ liệu phụ tải theo giờ hoặc biểu đồ công suất |
Xác định công suất điện mặt trời phù hợp |
|
Bản vẽ hiện trạng và kết cấu nhà xưởng |
Phục vụ khảo sát, kiểm tra khả năng chịu tải mái |
|
Hồ sơ hệ thống điện, trạm biến áp và sơ đồ đấu nối |
Đánh giá phương án đấu nối an toàn |
|
Hồ sơ pháp lý công trình và PCCC hiện có |
Xác định thủ tục pháp lý cần thực hiện |
|
Văn bản chấp thuận của chủ sở hữu mái nếu thuê nhà xưởng |
Làm rõ quyền lắp đặt và sử dụng mái |
|
Đầu mối kỹ thuật và an toàn nhà máy |
Phối hợp khảo sát và quản lý thi công |
|
Lịch vận hành, bảo trì và thời gian có thể bố trí thi công, cắt điện |
Lập kế hoạch thi công, đấu nối để hạn chế gián đoạn sản xuất |
Việc chuẩn bị đầy đủ những thông tin trên giúp nhà thầu rút ngắn thời gian khảo sát, hoàn thiện thiết kế và xây dựng phương án đầu tư sát với nhu cầu thực tế.
Đã có đủ dữ liệu? Đăng ký khảo sát mái để đội kỹ sư đánh giá sơ bộ cho nhà xưởng của bạn.
Câu hỏi thường gặp về quy trình lắp đặt điện mặt trời nhà xưởng
Thi công có ồn và bụi không?
Có phát sinh tiếng ồn và bụi ở một số công đoạn như khoan, cắt và nâng hạ vật tư, nhưng phần lớn công việc diễn ra trên mái. Nhà thầu có thể phân khu thi công, hạn chế khoan cắt và nâng hạ tại khu vực sản xuất nhạy cảm, đồng thời thống nhất lịch làm việc với nhà máy.
Cần cắt điện bao lâu khi đấu nối?
Thời gian cắt điện phụ thuộc vào điểm đấu nối và hệ thống điện hiện hữu của nhà máy. Nên thống nhất kế hoạch với bộ phận kỹ thuật và bố trí vào thời gian bảo trì hoặc ngoài giờ sản xuất để hạn chế gián đoạn.
Thi công mùa mưa được không?
Có thể, nhưng tiến độ có thể kéo dài. Công việc trên mái cần được đánh giá theo điều kiện thời tiết và tạm dừng khi có rủi ro về trượt ngã hoặc điện giật. Doanh nghiệp nên thống nhất điều kiện tạm ngừng và thời gian dự phòng ngay trong hợp đồng.
Ai chịu trách nhiệm an toàn lao động?
Trách nhiệm cần được quy định rõ trong hợp đồng. Nhà thầu tổ chức biện pháp an toàn cho hoạt động thi công như lối đi, dây cứu sinh, thiết bị chống rơi và vùng cảnh báo; nhà máy phối hợp về quy trình cấp phép lên mái và thông tin khu vực sản xuất.
Rạng Đông – Giải pháp điện mặt trời nhà xưởng toàn diện, tối ưu hiệu quả đầu tư
Đầu tư điện mặt trời nhà xưởng không chỉ là lắp đặt thiết bị phát điện mà còn là bài toán tổng thể về kỹ thuật, hiệu quả tài chính và tính liên tục của hoạt động sản xuất.
Với nền tảng thương hiệu Việt gần 70 năm, Rạng Đông cung cấp giải pháp điện mặt trời toàn diện, đồng hành cùng doanh nghiệp từ khảo sát, thiết kế, cung cấp thiết bị đến thi công, nghiệm thu và vận hành. Tìm hiểu dịch vụ tổng thầu EPC điện mặt trời nhà xưởng.
Rạng Đông đã triển khai các công trình điện mặt trời tại nhà xưởng sản xuất, công trình hành chính và nhiều lĩnh vực khác nhau, từng bước khẳng định năng lực cung cấp giải pháp linh hoạt theo đặc thù từng dự án.
Một ví dụ là dự án 1,352 MWp tại Nhà máy nhựa Hòa An ở Bắc Ninh: hệ thống lắp trên mái tôn, tháng 7/2026 đạt sản lượng khoảng 123 MWh và tiết kiệm gần 300 triệu đồng tiền điện.
Đăng ký khảo sát mái với Rạng Đông để được khảo sát, tư vấn phương án điện mặt trời nhà xưởng tối ưu, xây dựng kế hoạch thi công an toàn và hạn chế tối đa ảnh hưởng đến hoạt động sản xuất.
Bài liên quan
- Điện mặt trời áp mái nhà xưởng: hướng dẫn kỹ thuật và triển khai
- Điện mặt trời cho doanh nghiệp (C&I): hướng dẫn toàn diện 2026
