Pháp lý & thủ tục điện mặt trời mái nhà 2026: Tổng hợp đầy đủ (kèm timeline văn bản)
Quy định về điện mặt trời mái nhà năm 2026 có nhiều thay đổi quan trọng, đặc biệt là việc nâng tỷ lệ điện dư được phép bán lên tới 50%, điều chỉnh thủ tục thông báo và đăng ký phát triển nguồn điện, đồng thời bổ sung các quy định về xử phạt vi phạm hành chính trong lĩnh vực điện lực. Những thay đổi này tác động trực tiếp đến doanh nghiệp đang đầu tư hệ thống điện mặt trời tại nhà xưởng, nhà kho, tòa nhà thương mại và các công trình sản xuất
Bài viết thuộc chủ đề điện mặt trời cho doanh nghiệp; nếu bạn mới bắt đầu, hãy xem phần tổng quan trước khi đi vào chi tiết pháp lý.
Vậy doanh nghiệp lắp đặt điện mặt trời mái nhà có cần xin giấy phép không? Trường hợp nào phải đăng ký, trường hợp nào chỉ cần thông báo? Điều kiện bán điện dư cho đơn vị điện lực là gì? Những yêu cầu về phòng cháy chữa cháy (PCCC), an toàn và đấu nối cần được thực hiện như thế nào?
Bài viết dưới đây tổng hợp khung pháp lý điện mặt trời mái nhà mới nhất năm 2026, căn cứ Luật Điện lực 2024, Nghị định 58/2025/NĐ-CP, Nghị định 243/2026/NĐ-CP, Nghị định 133/2026/NĐ-CP và các văn bản liên quan. Qua đó, giúp doanh nghiệp xác định thủ tục phù hợp, chuẩn bị hồ sơ và hạn chế rủi ro pháp lý trước khi triển khai dự án.

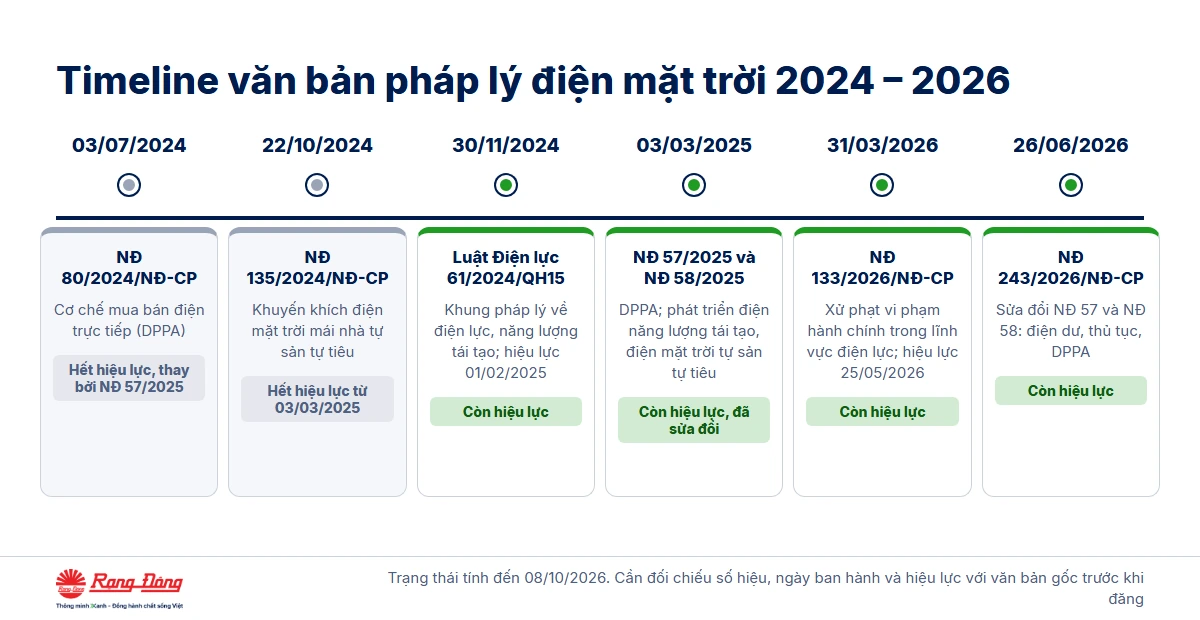

1.Các văn bản pháp lý điện mặt trời mái nhà 2024–2026
Khung pháp lý điện mặt trời mái nhà tại Việt Nam đã trải qua nhiều thay đổi trong giai đoạn 2024–2026. Trong đó, Luật Điện lực 2024 tạo nền tảng pháp lý; các nghị định năm 2025 hướng dẫn cơ chế phát triển nguồn điện và mua bán điện trực tiếp; các quy định năm 2026 tiếp tục điều chỉnh cơ chế bán điện dư, thủ tục và chế tài quản lý.
Căn cứ: Cơ sở dữ liệu quốc gia về văn bản pháp luật, Công báo Chính phủ và nội dung các nghị định liên quan.
Ba mốc pháp lý doanh nghiệp cần đặc biệt lưu ý
- 01/02/2025: Luật Điện lực 2024 có hiệu lực, xác lập nền tảng pháp lý cho phát triển năng lượng tái tạo và hoạt động điện lực.
- 03/03/2025: Nghị định 58/2025 và Nghị định 57/2025 có hiệu lực, thay thế các cơ chế tương ứng ban hành năm 2024.
- 26/06/2026: Nghị định 243/2026 có hiệu lực, điều chỉnh đáng kể quy định về điện mặt trời mái nhà tự sản xuất, tự tiêu thụ, bán điện dư và DPPA.
Lưu ý: Khi thực hiện dự án từ ngày 26/06/2026, doanh nghiệp phải đọc Nghị định 58/2025 và Nghị định 57/2025 cùng với các nội dung sửa đổi tại Nghị định 243/2026, thay vì chỉ áp dụng nguyên bản các văn bản năm 2025.
2.Luật Điện lực 2024: Những điểm liên quan đến doanh nghiệp tự sản xuất điện
Luật Điện lực số 61/2024/QH15, được Quốc hội thông qua ngày 30/11/2024 và có hiệu lực từ ngày 01/02/2025, là văn bản pháp lý nền tảng điều chỉnh các hoạt động phát điện, truyền tải, phân phối, mua bán và sử dụng điện tại Việt Nam.
Đối với doanh nghiệp có nhu cầu đầu tư điện mặt trời mái nhà tự sản xuất, tự tiêu thụ, Luật Điện lực 2024 đặt ra một số nguyên tắc quan trọng.
Khuyến khích phát triển nguồn điện năng lượng tái tạo
Luật tạo cơ sở cho việc phát triển các nguồn năng lượng tái tạo, bao gồm điện mặt trời. Doanh nghiệp có thể đầu tư hệ thống phát điện phục vụ hoạt động sản xuất, kinh doanh, nhưng phải đáp ứng các quy định tương ứng về đầu tư, xây dựng, điện lực và an toàn.
Phân biệt sử dụng điện nội bộ và hoạt động bán điện
Một hệ thống điện mặt trời được đầu tư chủ yếu để đáp ứng nhu cầu tiêu thụ tại nhà xưởng có bản chất khác với dự án phát điện kinh doanh thương mại.
Sự khác biệt này ảnh hưởng đến việc xác định nghĩa vụ về giấy phép hoạt động điện lực, đăng ký phát triển nguồn điện, đấu nối và hợp đồng mua bán điện.
Tuân thủ quy định về vận hành và an toàn điện
Doanh nghiệp cần bảo đảm an toàn hệ thống điện, thiết bị bảo vệ, khả năng phối hợp vận hành với lưới điện và các yêu cầu kỹ thuật liên quan.
Đối với hệ thống có đấu nối với lưới điện quốc gia, việc vận hành không được gây mất an toàn hoặc ảnh hưởng bất lợi đến hệ thống điện.
Như vậy, Luật Điện lực 2024 là cơ sở pháp lý chung, còn việc xác định hồ sơ và thủ tục cụ thể phải căn cứ các nghị định hướng dẫn đang có hiệu lực.
3.Nghị định 58/2025/NĐ-CP: Khung pháp lý chính cho điện mặt trời mái nhà tự sản xuất, tự tiêu thụ
Nghị định 58/2025/NĐ-CP ngày 03/03/2025 quy định chi tiết một số điều của Luật Điện lực về phát triển điện năng lượng tái tạo và điện năng lượng mới. Đây là một trong những văn bản quan trọng nhất đối với doanh nghiệp đầu tư điện mặt trời mái nhà.
Từ ngày 26/06/2026, nhiều quy định của Nghị định 58/2025 đã được sửa đổi, bổ sung bởi Nghị định 243/2026/NĐ-CP.
Điện mặt trời mái nhà tự sản xuất, tự tiêu thụ là gì?
Điện mặt trời mái nhà tự sản xuất, tự tiêu thụ là mô hình sử dụng nguồn điện mặt trời được lắp đặt trên mái công trình để phục vụ nhu cầu tiêu thụ điện của tổ chức, cá nhân.
Trong hoạt động sản xuất công nghiệp, mô hình này thường được triển khai trên mái nhà xưởng, nhà kho, khu vực sản xuất hoặc các công trình có kết cấu dạng nhà đáp ứng điều kiện pháp luật.
Ví dụ, một doanh nghiệp sản xuất sử dụng nhiều điện trong khung giờ ban ngày có thể đầu tư hệ thống điện mặt trời mái nhà để cung cấp một phần điện năng cho dây chuyền sản xuất, hệ thống chiếu sáng, điều hòa và thiết bị vận hành.
Khi hệ thống phát điện nhiều hơn nhu cầu sử dụng tại một thời điểm, phần điện dư có thể được xem xét bán theo cơ chế pháp luật hiện hành nếu đáp ứng điều kiện.
Các nguyên tắc pháp lý doanh nghiệp cần nắm
- Công suất lắp đặt: Phải phù hợp với nhu cầu phụ tải, điều kiện đấu nối và các quy định về quy hoạch, quy mô công suất áp dụng.
- Thông báo hoặc đăng ký: Được phân loại theo cấp điện áp đấu nối, mục đích bán điện dư và một số điều kiện khác.
- Vận hành an toàn: Phải đáp ứng yêu cầu về an toàn điện, xây dựng, PCCC và chất lượng điện năng.
- Bán điện dư: Phải đáp ứng điều kiện về đo đếm, hợp đồng, khả năng tiếp nhận của lưới điện và giấy phép hoạt động điện lực khi pháp luật yêu cầu.
- Hệ thống lưu trữ: Được khuyến khích lắp đặt phù hợp với quy mô nguồn điện và nhu cầu sử dụng.
Một điểm đặc biệt quan trọng: theo quy định sửa đổi năm 2026, công suất phát triển điện mặt trời mái nhà tự sản xuất, tự tiêu thụ được xác định theo công suất của bộ chuyển đổi nghịch lưu (inverter). Vì vậy, doanh nghiệp cần phân biệt công suất DC của các tấm quang điện và công suất inverter khi lập hồ sơ pháp lý.
4.Nghị định 243/2026/NĐ-CP: Quy định bán điện dư lên tới 50%

Nghị định 243/2026/NĐ-CP được ban hành ngày 26/06/2026 và có hiệu lực cùng ngày, sửa đổi, bổ sung Nghị định 57/2025/NĐ-CP và Nghị định 58/2025/NĐ-CP.
Đây là thay đổi nổi bật của chính sách điện mặt trời mái nhà năm 2026, với cơ chế bán điện dư được điều chỉnh theo hướng linh hoạt hơn.

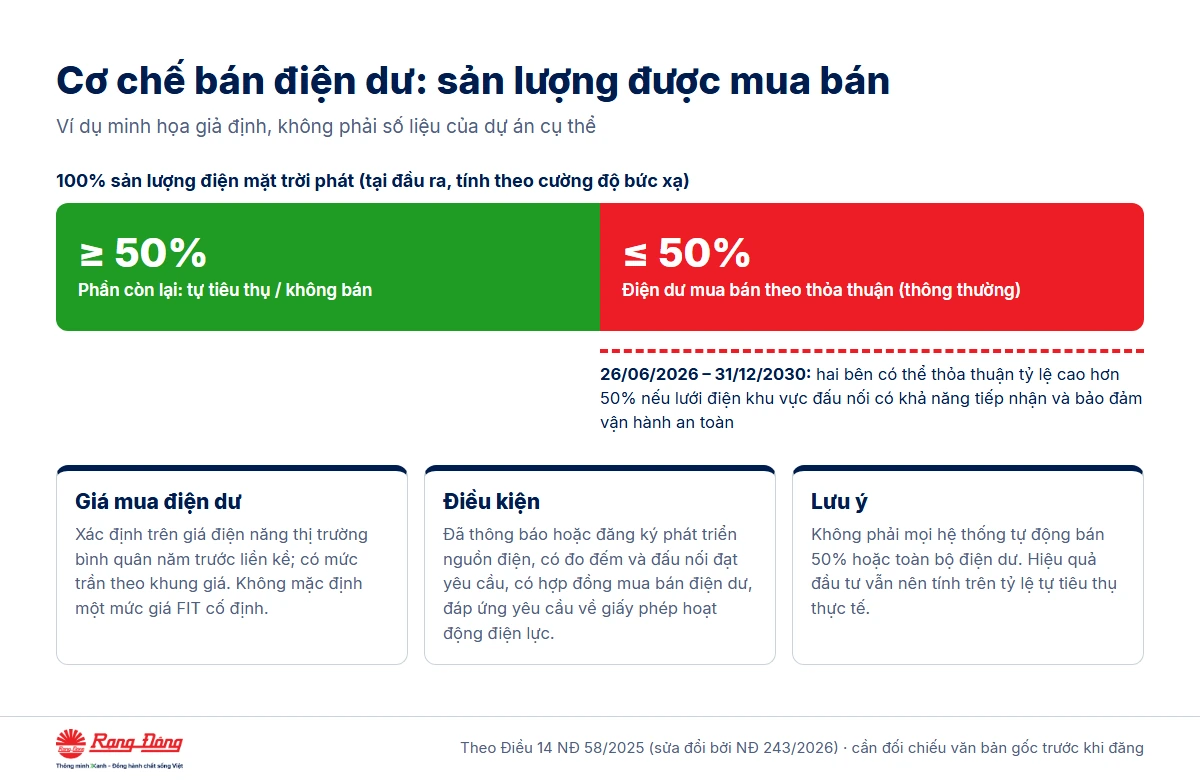

Nâng tỷ lệ sản lượng điện dư được mua bán
Theo Điều 14 Nghị định 58/2025, được sửa đổi bởi Nghị định 243/2026, sản lượng điện dư của nguồn điện mặt trời mái nhà tự sản xuất, tự tiêu thụ được mua bán theo thỏa thuận, thông thường không vượt quá 50% sản lượng điện phát tại đầu ra của nguồn điện mặt trời mái nhà tính theo cường độ bức xạ.
Đáng chú ý, trong giai đoạn từ ngày 26/06/2026 đến hết ngày 31/12/2030, hai bên có thể thỏa thuận mua bán điện dư với tỷ lệ cao hơn 50% nếu lưới điện tại khu vực đấu nối có khả năng tiếp nhận và đáp ứng yêu cầu vận hành an toàn.
Đây không phải cơ chế cho phép mọi hệ thống tự động bán 50% hoặc toàn bộ điện dư. Việc mua bán còn phụ thuộc vào điều kiện kỹ thuật, phạm vi áp dụng và thỏa thuận với bên mua điện.
Giá mua điện dư được xác định như thế nào?
Theo cơ chế sửa đổi, giá mua bán điện dư được xác định trên cơ sở giá điện năng thị trường điện bình quân của năm trước liền kề do đơn vị điều hành giao dịch thị trường điện công bố.
Nếu giá này cao hơn mức tối đa của khung giá phát điện mặt trời mặt đất không có pin lưu trữ theo miền tương ứng, mức giá tối đa đó được áp dụng theo quy định.
Do đó, doanh nghiệp không nên mặc định điện dư sẽ được mua theo một mức giá FIT cố định như các giai đoạn trước.
Tác động đối với doanh nghiệp đầu tư điện mặt trời
Việc điều chỉnh tỷ lệ mua điện dư có thể giúp doanh nghiệp:
- Tăng khả năng khai thác lượng điện phát ra nhưng chưa sử dụng hết.
- Có thêm phương án doanh thu bổ sung bên cạnh lợi ích giảm chi phí điện mua từ lưới.
- Cân nhắc lại quy mô đầu tư và phương án sử dụng hệ thống lưu trữ điện.
Tuy nhiên, hiệu quả kinh tế của điện mặt trời mái nhà vẫn nên được tính toán trên cơ sở tỷ lệ tự tiêu thụ thực tế, không nên phụ thuộc hoàn toàn vào nguồn thu bán điện dư.
5.Nghị định 133/2026/NĐ-CP: Chế tài xử phạt vi phạm trong lĩnh vực điện lực
Nghị định 133/2026/NĐ-CP được ban hành ngày 31/03/2026, có hiệu lực từ ngày 25/05/2026, quy định về xử phạt vi phạm hành chính trong lĩnh vực điện lực.
Đối với doanh nghiệp đầu tư điện mặt trời mái nhà, văn bản này làm rõ hơn trách nhiệm tuân thủ pháp luật khi phát triển, đấu nối và vận hành nguồn điện.
Những hành vi doanh nghiệp cần tránh
Một số nhóm rủi ro pháp lý cần được rà soát gồm:
- Không thực hiện thủ tục thông báo phát triển nguồn điện khi thuộc đối tượng phải thông báo.
- Thực hiện không đúng hoặc không đầy đủ các nội dung đã thông báo.
- Không thực hiện đăng ký phát triển nguồn điện trong trường hợp phải có Giấy chứng nhận đăng ký phát triển.
- Vi phạm yêu cầu về giấy phép hoạt động điện lực, an toàn điện hoặc vận hành đấu nối trong những trường hợp pháp luật có quy định.
Mức xử phạt khi vi phạm nghĩa vụ thông báo
Theo Điều 7 Nghị định 133/2026/NĐ-CP, đối với hành vi không gửi thông báo hoặc không thực hiện đúng nội dung thông báo khi phát triển nguồn điện tự sản xuất, tự tiêu thụ đấu nối với hệ thống điện quốc gia tại cấp hạ áp, hình thức xử phạt ban đầu có thể là cảnh cáo.
Nếu tái phạm sau thời hạn 10 ngày kể từ ngày bị xử phạt trước đó, mức phạt được quy định như sau:
|
Quy mô công suất nguồn điện |
Mức phạt theo quy định |
|
Đến 20 kW |
500.000 – 1.000.000 đồng |
|
Trên 20 kW |
2.000.000 – 3.000.000 đồng |
Mức xử phạt phải được đối chiếu với chủ thể vi phạm, hành vi cụ thể và các quy định có liên quan; bảng trên không đại diện cho toàn bộ các chế tài của Nghị định.
Đối với doanh nghiệp, hậu quả không chỉ nằm ở số tiền xử phạt. Việc thiếu hồ sơ hoặc không bảo đảm điều kiện đấu nối còn có thể ảnh hưởng đến tiến độ vận hành, ký hợp đồng bán điện dư và kế hoạch khai thác hệ thống.
Vì vậy, cần hoàn thiện hồ sơ pháp lý ngay từ giai đoạn chuẩn bị đầu tư, thay vì chờ đến khi lắp đặt xong mới thực hiện thủ tục.
6.Nghị định 57/2025/NĐ-CP: Cơ chế mua bán điện trực tiếp (DPPA)
Bên cạnh mô hình điện mặt trời mái nhà tự sản xuất, tự tiêu thụ, doanh nghiệp có nhu cầu sử dụng năng lượng tái tạo có thể quan tâm tới cơ chế DPPA – Direct Power Purchase Agreement, tức cơ chế mua bán điện trực tiếp.
Nghị định 57/2025/NĐ-CP có hiệu lực từ ngày 03/03/2025, thay thế Nghị định 80/2024/NĐ-CP và được sửa đổi, bổ sung bởi Nghị định 243/2026/NĐ-CP.
Hai hình thức mua bán điện trực tiếp
Mua bán điện qua lưới điện kết nối riêng: Đơn vị phát điện năng lượng tái tạo và khách hàng sử dụng điện lớn ký hợp đồng mua bán điện, thực hiện giao nhận điện thông qua hệ thống lưới điện kết nối riêng.
Mua bán điện qua lưới điện quốc gia: Các bên tham gia cơ chế mua bán điện trực tiếp thông qua thị trường điện, hợp đồng kỳ hạn và các thỏa thuận liên quan theo quy định.
Nghị định 243/2026 tiếp tục điều chỉnh phạm vi và đối tượng tham gia, bao gồm một số trường hợp liên quan đến đơn vị bán lẻ điện tại các mô hình khu, cụm và khách hàng sử dụng điện lớn.
Phân biệt điện mặt trời tự sản tự tiêu và DPPA
|
Tiêu chí |
Tự sản xuất, tự tiêu thụ |
DPPA |
|
Mục đích chính |
Tạo điện phục vụ nhu cầu của chính cơ sở |
Mua, bán điện trực tiếp theo cơ chế quy định |
|
Chủ thể |
Chủ đầu tư nguồn điện tự dùng |
Đơn vị phát điện và khách hàng/đơn vị đủ điều kiện |
|
Điện dư |
Có thể bán theo cơ chế riêng |
Xử lý theo cơ chế DPPA tương ứng |
|
Cơ sở pháp lý trọng tâm |
NĐ 58/2025 và NĐ 243/2026 |
NĐ 57/2025 và NĐ 243/2026 |
|
Phù hợp với |
Nhà xưởng, kho hàng, cơ sở có nhu cầu tự sử dụng điện |
Doanh nghiệp và bên phát điện đáp ứng điều kiện DPPA |
Đối với nhà máy muốn tối ưu hóa điện năng ngay tại cơ sở, mô hình tự sản tự tiêu thường là phương án được xem xét trước. Trong khi đó, DPPA phù hợp với các cấu trúc mua bán điện khác, đặc biệt khi có bên phát điện và bên tiêu thụ điện độc lập.
7.Thủ tục điện mặt trời mái nhà 2026 theo từng trường hợp

Đây là nội dung doanh nghiệp cần xác định trước khi ký hợp đồng đầu tư, mua sắm thiết bị hoặc triển khai thi công.
Theo Nghị định 243/2026/NĐ-CP, việc phân loại thủ tục không còn đơn thuần dựa trên ngưỡng công suất mà phải xem xét đồng thời công suất inverter, cấp điện áp đấu nối, việc có bán điện dư hay không và hình thức kết nối với lưới điện quốc gia.

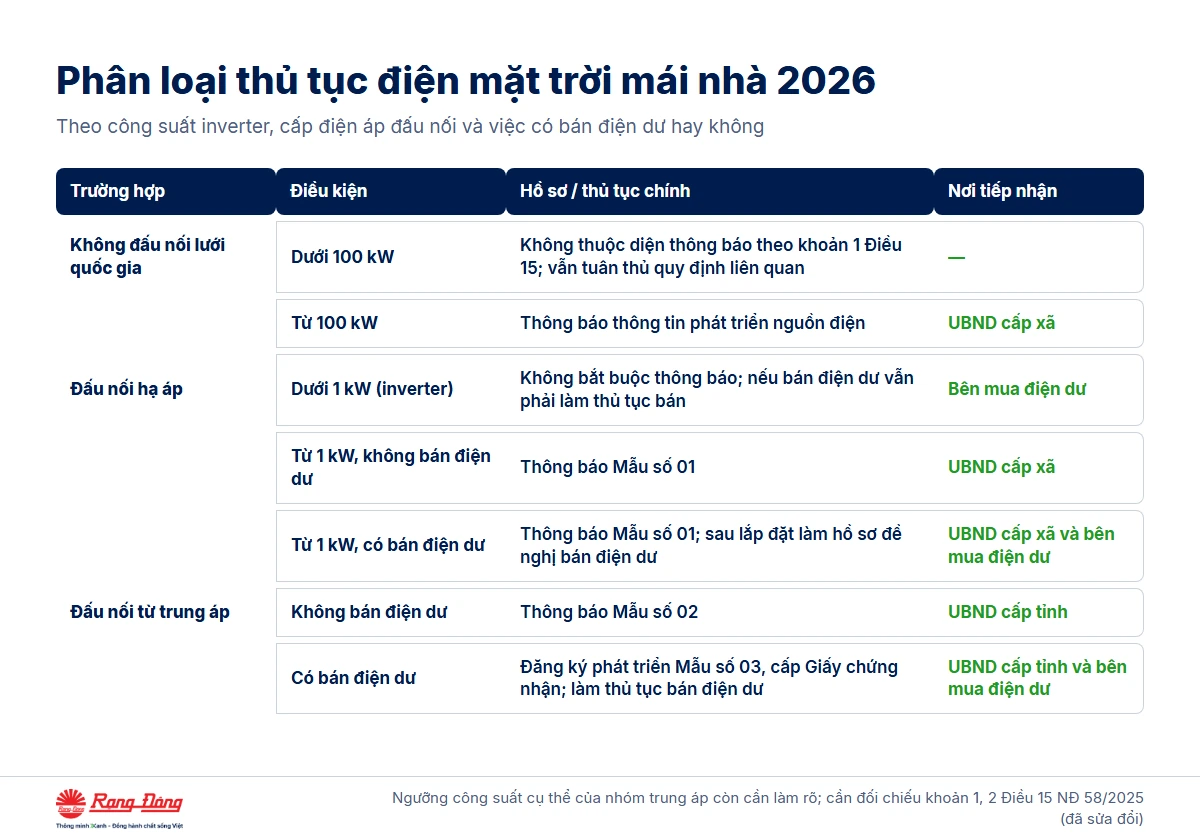

Bảng phân loại thủ tục điện mặt trời mái nhà 2026
|
Trường hợp |
Công suất |
Bán điện dư |
Hồ sơ/thủ tục chính |
Nơi tiếp nhận |
|
Không đấu nối lưới quốc gia |
Dưới 100 kW |
Không |
Không thuộc diện thông báo theo khoản 1 Điều 15; vẫn phải tuân thủ quy định liên quan |
Không có thủ tục thông báo theo khoản này |
|
Không đấu nối lưới quốc gia |
Từ 100 kW |
Không |
Thông báo thông tin phát triển nguồn điện |
UBND cấp xã |
|
Đấu nối ở cấp hạ áp |
Dưới 1 kW inverter |
Không hoặc có đề nghị bán |
Không bắt buộc thông báo theo khoản 2 Điều 15; nếu bán điện dư vẫn phải đáp ứng thủ tục, điều kiện mua bán liên quan |
Bên mua điện dư nếu đề nghị bán |
|
Đấu nối ở cấp hạ áp |
Từ 1 kW |
Không |
Thông báo Mẫu số 01 |
UBND cấp xã |
|
Đấu nối ở cấp hạ áp |
Từ 1 kW |
Có |
Thông báo Mẫu số 01; sau lắp đặt thực hiện hồ sơ đề nghị bán điện dư |
UBND cấp xã và bên mua điện dư |
|
Đấu nối từ trung áp trở lên |
Theo quy mô phù hợp |
Không |
Thông báo Mẫu số 02 |
UBND cấp tỉnh |
|
Đấu nối từ trung áp trở lên |
Theo quy mô phù hợp |
Có |
Đăng ký phát triển theo Mẫu số 03, được cấp Giấy chứng nhận; làm thủ tục bán điện dư |
UBND cấp tỉnh và bên mua điện dư |
Bảng áp dụng cho nguồn điện mặt trời mái nhà tự sản xuất, tự tiêu thụ theo nhóm trường hợp điển hình, không thay thế việc xem xét nghĩa vụ về đầu tư, xây dựng, PCCC, đấu nối và giấy phép hoạt động điện lực. Tổ chức có nhu cầu được cấp Giấy chứng nhận đăng ký phát triển tự nguyện cũng thực hiện thủ tục đăng ký theo quy định.
Trường hợp 1: Hệ thống thuộc diện thông báo phát triển nguồn điện
Đối với hệ thống điện mặt trời mái nhà đấu nối ở cấp hạ áp, thuộc diện thông báo, chủ đầu tư thực hiện theo Mẫu số 01. Nếu đấu nối từ trung áp trở lên và không bán điện dư, thực hiện theo Mẫu số 02.
Quy trình cơ bản:
- Xác định thông số kỹ thuật, cấp điện áp đấu nối và quy mô công suất.
- Chuẩn bị thông báo theo mẫu tương ứng.
- Gửi thông báo trực tuyến trước thời điểm bắt đầu lắp đặt ít nhất 10 ngày làm việc.
- Theo dõi phản hồi của cơ quan tiếp nhận và đơn vị quản lý lưới điện.
- Triển khai lắp đặt khi đáp ứng điều kiện về thời hạn, nội dung thông báo và pháp luật liên quan.
Theo quy định, sau 10 ngày làm việc kể từ ngày gửi thông báo mà không có ý kiến phản hồi từ cơ quan tiếp nhận, tổ chức, cá nhân được phép lắp đặt theo nội dung đã thông báo và quy định pháp luật có liên quan.
Điều này không đồng nghĩa với việc được miễn các nghĩa vụ về xây dựng, PCCC hoặc an toàn điện.
Trường hợp 2: Hệ thống phải đăng ký phát triển nguồn điện
Trường hợp điển hình phải đăng ký là hệ thống đấu nối với lưới điện quốc gia từ cấp trung áp trở lên và có bán điện dư.
Hồ sơ đề nghị cấp Giấy chứng nhận đăng ký phát triển bao gồm:
- Giấy đăng ký theo Mẫu số 03.
- Sơ đồ lắp đặt, đấu nối nguồn điện với phụ tải và lưới điện.
- Văn bản PCCC tương ứng nếu công trình thuộc diện phải thẩm định thiết kế hoặc nghiệm thu PCCC theo quy định.
Hồ sơ được nộp đến UBND cấp tỉnh bằng hình thức trực tuyến theo quy định.
Khi hồ sơ đầy đủ và hợp lệ, thời hạn giải quyết cấp Giấy chứng nhận đăng ký phát triển là 10 ngày làm việc. Trường hợp không đủ điều kiện, cơ quan có thẩm quyền phải thông báo và nêu rõ lý do.
Đối với trường hợp bắt buộc đăng ký, chủ đầu tư chỉ được tiến hành lắp đặt sau khi được cấp Giấy chứng nhận, trừ ngoại lệ pháp luật quy định.
Trường hợp 3: Hệ thống không đấu nối với lưới điện quốc gia
Đây là mô hình nguồn điện hoạt động độc lập, không kết nối với hệ thống điện quốc gia.
Với hệ thống điện mặt trời mái nhà tự sản xuất, tự tiêu thụ có công suất từ 100 kW trở lên, chủ đầu tư phải gửi thông báo đến UBND cấp xã nơi lắp đặt.
Đối với công suất nhỏ hơn 100 kW, nghĩa vụ thông báo theo khoản 1 Điều 15 không áp dụng, nhưng vẫn phải đáp ứng các quy định pháp luật khác liên quan đến công trình và hệ thống điện.
Doanh nghiệp cần đặc biệt lưu ý phương án chuyển đổi nguồn, lưu trữ năng lượng và bảo vệ điện để bảo đảm hệ thống vận hành đúng thiết kế.
8.Yêu cầu PCCC, an toàn và kỹ thuật đấu nối điện mặt trời mái nhà

Hệ thống điện mặt trời mái nhà vận hành liên tục trong điều kiện môi trường ngoài trời, thường xuyên chịu ảnh hưởng của nhiệt độ, mưa, độ ẩm và các yếu tố thời tiết.
Đối với nhà xưởng công nghiệp, công tác an toàn càng quan trọng do hệ thống được lắp đặt phía trên khu vực sản xuất, lưu trữ hàng hóa và tập trung thiết bị điện.
Yêu cầu về phòng cháy chữa cháy
Việc lắp đặt điện mặt trời mái nhà phải tuân thủ pháp luật về PCCC và cứu nạn, cứu hộ đang áp dụng cho công trình.
Doanh nghiệp cần kiểm tra:
- Công trình có thuộc diện phải thẩm định thiết kế về PCCC hay không.
- Việc bổ sung hệ thống điện mặt trời có làm thay đổi giải pháp an toàn cháy của công trình.
- Vị trí lắp đặt có ảnh hưởng đến lối tiếp cận, thoát nạn và công tác chữa cháy.
- Thiết bị điện, dây dẫn, tủ điện và inverter có được bố trí bảo đảm an toàn.
- Hồ sơ nghiệm thu và phương án vận hành có đáp ứng các yêu cầu tương ứng.
Theo quy định sửa đổi tại Điều 17 Nghị định 58/2025, đối với hồ sơ đăng ký phát triển nguồn điện, công trình thuộc diện phải thực hiện thủ tục PCCC cần có văn bản tương ứng về nghiệm thu hoặc thẩm định thiết kế. Công trình không thuộc diện thẩm định thiết kế PCCC không phải nộp thành phần hồ sơ này.
Không phải mọi hệ thống điện mặt trời mái nhà đều bắt buộc thực hiện một thủ tục thẩm duyệt PCCC riêng. Nghĩa vụ cụ thể phụ thuộc vào tính chất công trình, quy mô, các thay đổi trong thiết kế và quy định pháp luật áp dụng.
Yêu cầu về an toàn kết cấu mái
Trước khi lắp đặt, doanh nghiệp nên thực hiện khảo sát kỹ thuật đối với mái nhà xưởng, đặc biệt là các công trình sử dụng lâu năm.
Những nội dung quan trọng bao gồm khả năng chịu tải của hệ kết cấu mái, tình trạng xà gồ, vì kèo, khả năng chống gió, chống thấm, ăn mòn và độ bền của hệ khung giá đỡ.
Đối với nhà xưởng có mái tôn hoặc kết cấu thép nhẹ, việc đánh giá khả năng chịu lực cần được thực hiện trước khi quyết định số lượng tấm quang điện và phương án bố trí.
Yêu cầu kỹ thuật điện và đấu nối

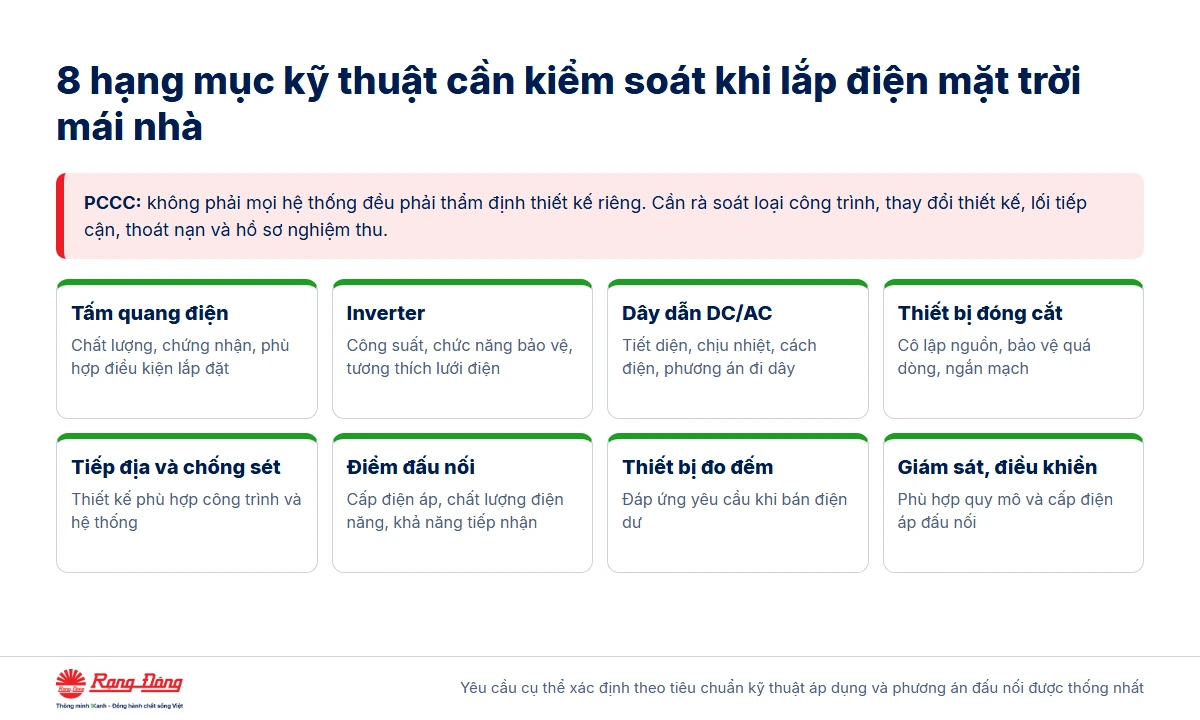

Một số hạng mục cần được kiểm soát trong thiết kế, thi công và nghiệm thu:
|
Hạng mục |
Yêu cầu kiểm tra |
|
Tấm quang điện |
Chất lượng, chứng nhận, khả năng phù hợp với điều kiện lắp đặt |
|
Inverter |
Công suất, chức năng bảo vệ, tương thích lưới điện |
|
Dây dẫn DC/AC |
Tiết diện, khả năng chịu nhiệt, cách điện, phương án đi dây |
|
Thiết bị đóng cắt |
Khả năng cô lập nguồn, bảo vệ quá dòng, ngắn mạch |
|
Tiếp địa và chống sét |
Thiết kế phù hợp đặc điểm công trình và hệ thống |
|
Điểm đấu nối |
Cấp điện áp, chất lượng điện năng, khả năng tiếp nhận |
|
Thiết bị đo đếm |
Đáp ứng yêu cầu đo đếm khi bán điện dư |
|
Giám sát, điều khiển |
Đáp ứng yêu cầu tương ứng với quy mô và cấp điện áp đấu nối |
Đối với các nguồn điện đấu nối từ trung áp trở lên, doanh nghiệp cần đặc biệt chú ý yêu cầu giám sát, điều khiển, khả năng phối hợp với đơn vị điều độ và thiết bị bảo vệ.
Các yêu cầu kỹ thuật cụ thể phải được xác định theo quy định về hệ thống điện, tiêu chuẩn kỹ thuật được áp dụng và phương án đấu nối được thống nhất.
9.Bán điện dư: Điều kiện và hợp đồng mua bán điện
Bán điện dư là một trong những nội dung được doanh nghiệp quan tâm nhất khi đầu tư điện mặt trời mái nhà năm 2026.
Tuy nhiên, phát sinh điện dư không đồng nghĩa với việc doanh nghiệp mặc nhiên được bán toàn bộ lượng điện đó cho đơn vị điện lực.

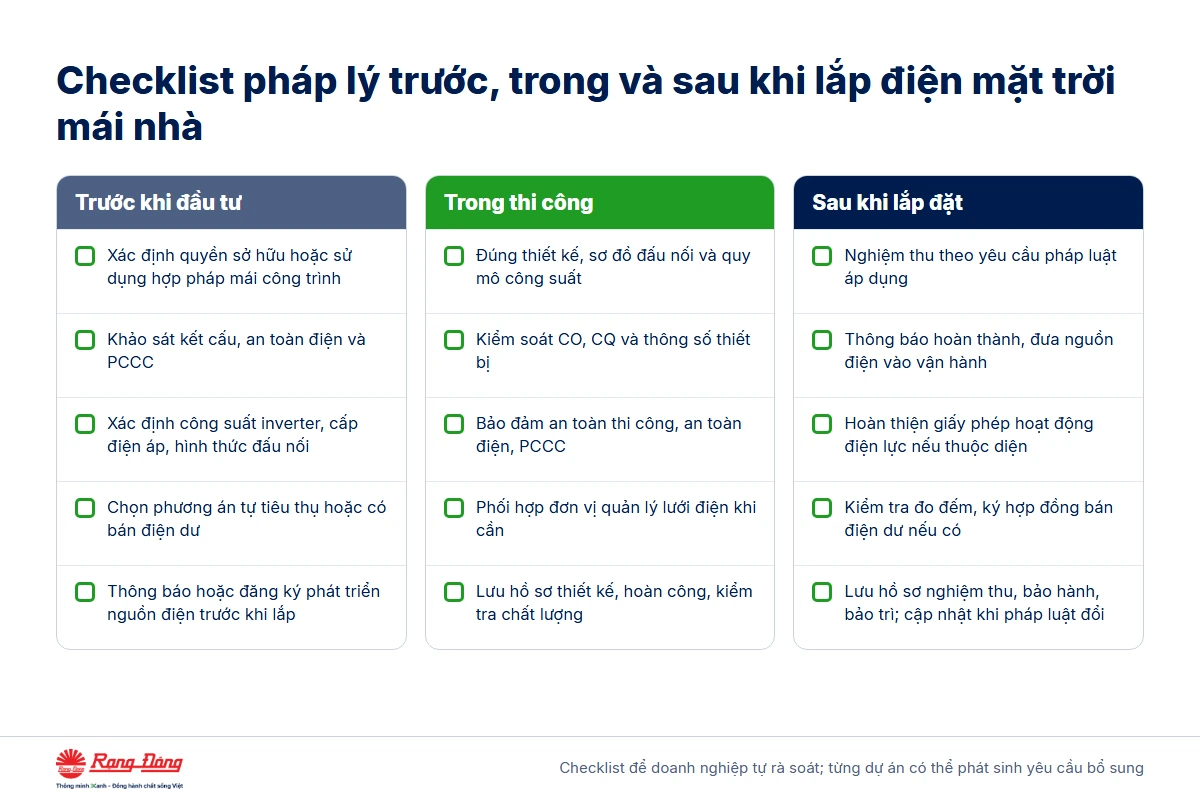

Điều kiện bán điện dư
Để triển khai hoạt động bán điện dư, cần kiểm tra đồng thời các điều kiện:
- Nguồn điện thuộc đối tượng được phép bán điện dư theo quy định.
- Đã thực hiện thủ tục thông báo hoặc đăng ký phát triển nguồn điện tương ứng.
- Đáp ứng điều kiện về công suất và khả năng tiếp nhận của lưới điện.
- Có hệ thống đo đếm và thiết bị đấu nối đáp ứng yêu cầu.
- Đáp ứng điều kiện về giấy phép hoạt động điện lực hoặc thuộc trường hợp được miễn giấy phép.
- Có hợp đồng mua bán điện dư với bên mua hợp lệ.
Hồ sơ đề nghị bán điện dư
Theo Nghị định 243/2026/NĐ-CP, sau khi hoàn thành lắp đặt, chủ đầu tư gửi hồ sơ đề nghị bán điện dư gồm:
- Văn bản đề nghị bán điện.
- Tài liệu kỹ thuật và các chứng nhận xuất xứ (CO), chất lượng (CQ) của tấm quang điện, inverter, pin lưu trữ nếu có và các thiết bị cấu thành khác.
- Bản sao Thông báo hoặc Giấy chứng nhận đăng ký phát triển nguồn điện.
Trong thời hạn 05 ngày làm việc kể từ khi nhận đủ hồ sơ, bên mua điện dư có trách nhiệm phối hợp kiểm tra hiện trạng kỹ thuật, lắp đặt công tơ, chốt chỉ số và ký hợp đồng mua bán điện.
Hồ sơ và hợp đồng có thể được thực hiện bằng văn bản giấy hoặc dưới hình thức thông điệp dữ liệu phù hợp quy định pháp luật về giao dịch điện tử.
Doanh nghiệp nên tính toán phương án bán điện dư như thế nào?
Trước khi quyết định công suất đầu tư, doanh nghiệp cần phân tích biểu đồ phụ tải theo giờ và sản lượng điện mặt trời dự kiến theo từng tháng.
Ví dụ, một nhà máy có nhu cầu sử dụng điện ổn định vào ban ngày thường có khả năng tự tiêu thụ cao hơn cơ sở chỉ hoạt động vào buổi tối hoặc vận hành không liên tục.
Việc lựa chọn công suất phù hợp giúp tối ưu hóa tỷ lệ điện sử dụng tại chỗ và hạn chế đầu tư dư thừa.
Bán điện dư nên được xem là cơ chế bổ sung để cải thiện hiệu quả đầu tư, thay vì cơ sở duy nhất quyết định quy mô hệ thống. Có thể thử nhanh các kịch bản bằng máy tính ROI điện mặt trời.
Tình huống đặc biệt: Nhà xưởng đi thuê, hệ thống cũ và chuyển nhượng hệ thống
Trong thực tế, không phải mọi dự án điện mặt trời mái nhà đều được triển khai trên công trình do doanh nghiệp trực tiếp sở hữu. Điều này có thể làm phát sinh thêm yêu cầu về quyền khai thác mái, quản lý tài sản và trách nhiệm pháp lý giữa các bên.
Nhà xưởng đi thuê có được lắp điện mặt trời mái nhà không?
Doanh nghiệp thuê nhà xưởng có thể triển khai điện mặt trời mái nhà nếu bảo đảm quyền sử dụng, quyền lắp đặt và các điều kiện pháp luật liên quan.
Trước khi đầu tư, cần làm rõ với chủ sở hữu công trình về quyền sử dụng diện tích mái, thời hạn lắp đặt, trách nhiệm bảo trì và phương án xử lý tài sản khi chấm dứt hợp đồng thuê.
Một số nội dung nên được xác định bằng văn bản gồm:
- Bên nào đứng tên chủ đầu tư và sở hữu hệ thống điện mặt trời.
- Bên nào có quyền sử dụng, tự tiêu thụ và bán điện dư.
- Trách nhiệm kiểm tra, gia cố kết cấu mái và bảo đảm PCCC.
- Quyền tiếp cận hệ thống để vận hành, bảo trì và sửa chữa.
- Phương án tháo dỡ, mua lại hoặc chuyển giao hệ thống khi hợp đồng thuê kết thúc.
Đối với mô hình có đơn vị thứ ba đầu tư hệ thống trên mái rồi bán điện cho doanh nghiệp thuê nhà xưởng, cần đánh giá thêm bản chất giao dịch và điều kiện áp dụng cơ chế mua bán điện tương ứng. Không nên mặc nhiên xem đây là mô hình tự sản xuất, tự tiêu thụ của bên sử dụng điện.
Hệ thống điện mặt trời mái nhà đã lắp đặt trước năm 2026
Đối với hệ thống được triển khai theo cơ chế cũ, doanh nghiệp cần rà soát hồ sơ pháp lý tại thời điểm đầu tư và các quy định chuyển tiếp.
Nghị định 243/2026/NĐ-CP quy định tổ chức, cá nhân đã được cấp Giấy chứng nhận đăng ký hoặc đã gửi thông báo theo Nghị định 135/2024 hoặc Nghị định 58/2025 trước ngày Nghị định 243 có hiệu lực được tiếp tục thực hiện theo nội dung đã được cấp hoặc đã thông báo.
Trường hợp điều chỉnh Giấy chứng nhận hoặc gửi lại thông báo, thủ tục được thực hiện theo quy định mới.
Vì vậy, không thể kết luận mọi hệ thống cũ đều phải đăng ký lại, đồng thời cũng không thể coi tất cả các hệ thống cũ đều được miễn mọi nghĩa vụ phát sinh sau thời điểm quy định mới có hiệu lực.
Chuyển nhượng hệ thống điện mặt trời mái nhà
Hoạt động chuyển nhượng, mua bán hoặc tiếp nhận một hệ thống điện mặt trời đang vận hành có thể phát sinh thay đổi về chủ sở hữu tài sản, bên vận hành và chủ thể thực hiện hợp đồng mua bán điện.
Doanh nghiệp cần kiểm tra:
- Hồ sơ xác lập quyền sở hữu hệ thống.
- Hợp đồng mua bán, chuyển nhượng và các nghĩa vụ tài chính liên quan.
- Thông tin chủ đầu tư trên hồ sơ đăng ký hoặc thông báo.
- Hiệu lực và điều khoản chuyển giao của hợp đồng mua bán điện dư, nếu có.
- Hồ sơ nghiệm thu, bảo hành và bảo trì thiết bị.
Đặc biệt, bên nhận chuyển nhượng không nên mặc định được tiếp tục toàn bộ quyền và nghĩa vụ bán điện dư mà không rà soát thủ tục cập nhật thông tin hoặc thỏa thuận với bên mua điện.
Checklist pháp lý trước, trong và sau khi lắp điện mặt trời mái nhà
Để hạn chế phát sinh chi phí, chậm tiến độ hoặc phải điều chỉnh hệ thống sau khi thi công, doanh nghiệp nên xây dựng checklist pháp lý ngay từ giai đoạn khảo sát.

Checklist triển khai dự án
Giai đoạn 1: Trước khi đầu tư
☐ Xác định quyền sở hữu hoặc quyền sử dụng hợp pháp mái công trình
☐ Khảo sát hiện trạng kết cấu, an toàn điện và PCCC
☐ Xác định công suất inverter, cấp điện áp và hình thức đấu nối
☐ Lựa chọn phương án tự tiêu thụ, không bán điện dư hoặc có bán điện dư
☐ Kiểm tra điều kiện quy hoạch, thông báo hoặc đăng ký phát triển nguồn điện
☐ Chuẩn bị và nộp hồ sơ theo quy định trước khi lắp đặt
Giai đoạn 2: Trong quá trình thi công
☐ Triển khai đúng thiết kế, sơ đồ đấu nối và quy mô công suất
☐ Kiểm soát CO, CQ, thông số kỹ thuật thiết bị
☐ Đảm bảo an toàn thi công, an toàn điện và PCCC
☐ Phối hợp với đơn vị quản lý lưới điện khi cần thiết
☐ Lưu hồ sơ thiết kế, hoàn công và kiểm tra chất lượng
Giai đoạn 3: Sau khi lắp đặt
☐ Thực hiện nghiệm thu theo yêu cầu pháp luật áp dụng
☐ Thông báo thông tin hoàn thành và đưa nguồn điện vào vận hành theo quy định
☐ Hoàn thiện giấy phép hoạt động điện lực nếu thuộc diện phải cấp
☐ Thực hiện kiểm tra đo đếm và ký hợp đồng bán điện dư nếu có
☐ Lưu hồ sơ nghiệm thu, bảo hành, vận hành và bảo trì
☐ Theo dõi thay đổi pháp luật và cập nhật hồ sơ khi có điều chỉnh hệ thống
Checklist trên phục vụ hoạt động tự rà soát của doanh nghiệp. Từng dự án có thể phát sinh yêu cầu bổ sung tùy theo vị trí, tính chất công trình, phương thức đầu tư, cấp điện áp đấu nối và mục đích vận hành.
Các văn bản đang chờ hướng dẫn và dự thảo: Nội dung cần tiếp tục cập nhật
Trong giai đoạn 2026 và các năm tiếp theo, doanh nghiệp cần theo dõi việc ban hành, sửa đổi, bổ sung các văn bản hướng dẫn kỹ thuật và thủ tục hành chính liên quan đến điện mặt trời mái nhà.
Những nhóm nội dung cần đặc biệt quan tâm bao gồm:
|
Nhóm nội dung |
Vấn đề cần theo dõi |
|
Hướng dẫn kỹ thuật đấu nối |
Tiêu chuẩn bảo vệ, đo đếm, điều khiển và giám sát nguồn điện |
|
Cơ chế bán điện dư |
Giá mua điện dư, công bố hệ số PVout và khả năng tiếp nhận của lưới điện |
|
Thủ tục hành chính |
Quy trình tiếp nhận hồ sơ điện tử, biểu mẫu và phân công thực hiện tại địa phương |
|
PCCC và xây dựng |
Hướng dẫn áp dụng với nhà xưởng hiện hữu và hệ thống lắp đặt mới |
|
Cơ chế DPPA |
Điều kiện tham gia, hợp đồng và phương thức thanh toán |
|
Hệ thống điện hiện hữu |
Xử lý các trường hợp điều chỉnh công suất, thay đổi chủ sở hữu, chuyển nhượng |
Lưu ý về trạng thái pháp lý: Đây là danh mục vấn đề cần theo dõi, không phải danh sách các dự thảo đã được cơ quan có thẩm quyền chính thức công bố. Chỉ nên bổ sung số hiệu, tên dự thảo và thời hạn lấy ý kiến khi đã xác minh được nguồn công bố chính thức.
Doanh nghiệp có thể chủ động kiểm tra cập nhật tại Cơ sở dữ liệu quốc gia về văn bản pháp luật, Công báo Chính phủ và Bộ Công Thương.
Câu hỏi thường gặp (FAQ) về pháp lý điện mặt trời mái nhà 2026
Doanh nghiệp lắp điện mặt trời có cần giấy phép hoạt động điện lực không?
Không phải mọi doanh nghiệp lắp điện mặt trời mái nhà đều phải xin giấy phép hoạt động điện lực.
Việc xác định nghĩa vụ cấp phép phụ thuộc vào mục đích sử dụng điện, tính chất hoạt động phát điện, quy mô và trường hợp miễn giấy phép theo quy định.
Đặc biệt, với hoạt động bán điện dư, Nghị định 243/2026 quy định chủ thể bán điện phải thực hiện thủ tục cấp giấy phép hoạt động điện lực, trừ trường hợp được miễn giấy phép theo quy định pháp luật. Doanh nghiệp cần kiểm tra điều kiện miễn trước khi vận hành thương mại.
Hồ sơ điện mặt trời mái nhà nộp ở đâu?
Tùy trường hợp, hồ sơ có thể được gửi đến UBND cấp xã hoặc UBND cấp tỉnh.
Hệ thống đấu nối tại cấp hạ áp thuộc diện thông báo thường gửi đến UBND cấp xã. Hệ thống đấu nối từ trung áp trở lên, không bán điện dư, thực hiện thông báo đến UBND cấp tỉnh. Trường hợp bắt buộc đăng ký phát triển nguồn điện, cơ quan có thẩm quyền cấp Giấy chứng nhận là UBND cấp tỉnh.
Hồ sơ đề nghị bán điện dư được gửi đến bên mua điện dư theo quy định.
Mất bao lâu để hoàn tất thủ tục điện mặt trời mái nhà?
Thời gian phụ thuộc vào loại thủ tục, tính đầy đủ của hồ sơ và điều kiện thực tế.
Đối với thủ tục thông báo thuộc khoản 2 và khoản 3 Điều 15 Nghị định 58/2025 đã sửa đổi, thông báo phải được gửi trước khi lắp đặt ít nhất 10 ngày làm việc.
Đối với thủ tục đăng ký, UBND cấp tỉnh giải quyết cấp Giấy chứng nhận trong thời hạn 10 ngày làm việc kể từ ngày tiếp nhận hồ sơ đầy đủ, hợp lệ.
Đối với hồ sơ đề nghị bán điện dư, bên mua thực hiện phối hợp kiểm tra, đo đếm và ký hợp đồng trong thời hạn 05 ngày làm việc kể từ khi nhận đủ hồ sơ.
Đây là thời hạn cho từng thủ tục, không phải cam kết về tổng thời gian hoàn thành toàn bộ dự án.
Lắp điện mặt trời mái nhà có phải thẩm duyệt PCCC không?
Không phải mọi hệ thống đều bắt buộc thực hiện thủ tục thẩm định thiết kế về PCCC riêng.
Việc xác định nghĩa vụ phụ thuộc vào loại công trình, hiện trạng PCCC, nội dung cải tạo hoặc thay đổi thiết kế và các quy định có liên quan.
Doanh nghiệp cần rà soát hồ sơ PCCC của công trình trước khi lắp đặt, đặc biệt với nhà xưởng có yêu cầu an toàn cháy cao.
Quy định mới có áp dụng hồi tố cho hệ thống điện mặt trời cũ không?
Không thể áp dụng chung một kết luận cho mọi hệ thống.
Nghị định 243/2026 có điều khoản chuyển tiếp cho các hệ thống đã được cấp Giấy chứng nhận đăng ký hoặc gửi thông báo theo quy định cũ. Các hệ thống này được tiếp tục thực hiện theo nội dung đã được cấp hoặc đã thông báo; khi điều chỉnh hoặc gửi lại hồ sơ thì áp dụng quy định mới.
Doanh nghiệp cần phân biệt giữa việc duy trì hồ sơ hợp lệ đã có với những nghĩa vụ mới phát sinh khi thay đổi hệ thống hoặc triển khai hoạt động bán điện.
Nhà xưởng đi thuê có lắp được điện mặt trời mái nhà không?
Có thể, nếu doanh nghiệp được chủ sở hữu hoặc bên có quyền hợp pháp chấp thuận và đáp ứng đầy đủ điều kiện liên quan.
Trước khi triển khai, cần làm rõ quyền sử dụng mái, bên đứng tên chủ đầu tư, trách nhiệm bảo trì, quyền khai thác điện và cơ chế xử lý hệ thống khi kết thúc hợp đồng thuê.
Nếu có bên thứ ba đầu tư và bán điện cho doanh nghiệp sử dụng, cần xem xét thêm mô hình hợp đồng và các quy định về hoạt động mua bán điện tương ứng.
Khung pháp lý điện mặt trời mái nhà năm 2026 đang tạo thêm cơ hội cho doanh nghiệp chủ động sử dụng năng lượng tái tạo, nhất là sau khi Nghị định 243/2026/NĐ-CP điều chỉnh cơ chế bán điện dư.
Tuy nhiên, để triển khai dự án đúng quy định và khai thác hiệu quả lâu dài, doanh nghiệp cần tập trung vào ba vấn đề cốt lõi: xác định đúng mô hình đầu tư, hoàn thiện thủ tục phù hợp và bảo đảm an toàn trong toàn bộ vòng đời hệ thống.
Việc khảo sát phụ tải, đánh giá kết cấu mái, xác định công suất inverter, rà soát yêu cầu đấu nối và chuẩn bị hồ sơ ngay từ đầu sẽ giúp hạn chế rủi ro điều chỉnh thiết kế, chậm tiến độ nghiệm thu hoặc phát sinh chi phí không cần thiết.
Với định hướng phát triển các giải pháp năng lượng xanh, Rạng Đông đồng hành cùng doanh nghiệp trong quá trình tìm hiểu, lựa chọn và triển khai giải pháp điện mặt trời mái nhà phù hợp với nhu cầu sử dụng điện thực tế.
Doanh nghiệp đang có kế hoạch lắp đặt điện mặt trời mái nhà cho nhà xưởng, nhà kho hoặc công trình thương mại? Hãy liên hệ Rạng Đông để được tư vấn giải pháp kỹ thuật, lựa chọn quy mô hệ thống và định hướng triển khai phù hợp.
