Mái tôn cũ có lắp điện mặt trời được không? Kiểm định kết cấu & tải trọng
Mái tôn cũ vẫn có thể lắp đặt điện mặt trời nếu kết cấu công trình đáp ứng yêu cầu chịu lực, mái còn khả năng sử dụng lâu dài và phương án lắp đặt bảo đảm an toàn. Tuy nhiên, với những nhà xưởng đã vận hành nhiều năm, việc đánh giá tải trọng, kiểm tra xà gồ, tình trạng ăn mòn và khả năng chống dột là bước không thể bỏ qua trước khi đầu tư.

Thực tế, nhiều doanh nghiệp sở hữu nhà xưởng có diện tích mái lớn, thuận lợi để khai thác năng lượng mặt trời nhưng còn băn khoăn: Mái đã sử dụng 10–15 năm có đủ chắc chắn? Có cần thay toàn bộ tôn hay chỉ gia cố một số vị trí? Chi phí kiểm định kết cấu có lớn không?
Bài viết dưới đây sẽ giúp doanh nghiệp hiểu rõ các tiêu chí kỹ thuật, cách đánh giá hiện trạng mái và lựa chọn phương án xử lý phù hợp trước khi triển khai hệ thống điện mặt trời có vòng đời khai thác dự kiến từ 25 năm trở lên. Yêu cầu kỹ thuật tổng thể của hệ thống được trình bày trong hướng dẫn kỹ thuật điện mặt trời mái nhà xưởng.
1. Hệ thống điện mặt trời nặng bao nhiêu trên mỗi m² mái?
Một trong những yếu tố đầu tiên cần xem xét khi lắp điện mặt trời trên mái tôn cũ là tải trọng bổ sung lên kết cấu nhà xưởng. Tải trọng mái tôn cũ cần được đánh giá cùng với xà gồ và khung chịu lực bên dưới.
Hệ thống điện mặt trời áp mái bao gồm tấm pin quang điện, khung giá đỡ, phụ kiện liên kết, dây dẫn và một số cấu phần kỹ thuật. Tùy công nghệ module và phương án lắp đặt, tải trọng bản thân hệ thống có thể khác nhau đáng kể.
1.1. Tải trọng tham khảo của hệ thống điện mặt trời trên mái tôn
Đối với cấu hình điện mặt trời áp mái công nghiệp thông dụng, có thể sử dụng khoảng 10–20 kg/m² diện tích lắp đặt làm giả định sơ bộ ban đầu. Đây chỉ là khoảng tham khảo, không phải tải trọng thiết kế áp dụng cho mọi công trình.
|
Thành phần |
Tải trọng tham khảo |
|---|---|
|
Tấm pin quang điện |
9–15 kg/m² |
|
Khung và phụ kiện liên kết |
1–5 kg/m² |
|
Tổng tải trọng tĩnh sơ bộ |
10–20 kg/m² |
Giá trị ước tính phục vụ sàng lọc ban đầu; tải trọng thực tế phải tính theo khối lượng thiết bị, diện tích bố trí và bản vẽ thiết kế của dự án.
Ví dụ, với một hệ thống điện mặt trời có diện tích tấm pin và khung chiếm 5.000 m², giả định tải trọng trung bình 15 kg/m²:
5.000 x15 =75.000 kg
Như vậy, hệ thống có tổng khối lượng tĩnh khoảng 75 tấn phân bố trên khu vực lắp đặt. Điều này không đồng nghĩa toàn bộ diện tích mái nhà xưởng đều chịu thêm 15 kg/m² đồng đều. Tải trọng còn truyền tập trung qua vị trí kẹp, thanh ray, xà gồ và kết cấu chịu lực bên dưới.
1.2. Vì sao mái chịu được tải trọng tấm pin vẫn có thể không an toàn?
Ngoài trọng lượng thiết bị, kết cấu nhà xưởng còn chịu tác động của gió, tải trọng trong quá trình thi công, bảo trì và các điều kiện môi trường khác.
Đặc biệt, gió lớn có thể tạo lực hút hướng lên trên tấm pin. Vì vậy, hệ khung và liên kết mái phải đáp ứng cả yêu cầu chống nhổ, chống trượt và truyền lực an toàn xuống kết cấu chính.
Theo TCVN 2737:2023 – Tải trọng và tác động, việc đánh giá kết cấu phải xét các tải trọng, tác động và tổ hợp tải trọng phù hợp với điều kiện công trình, chứ không chỉ dựa vào tải trọng tĩnh của thiết bị điện mặt trời.
Vì thế, doanh nghiệp không nên kết luận mái đủ khả năng lắp điện mặt trời chỉ vì đã từng chịu được tải trọng của người đi bảo trì.
Điểm quan trọng: Khả năng chịu lực của tấm tôn, xà gồ, dầm, khung nhà xưởng và hệ liên kết phải được xem xét đồng bộ. Một mái tôn còn tương đối mới vẫn có thể không phù hợp nếu kết cấu chịu lực bên dưới không còn đủ dự trữ tải trọng.
2. Năm dấu hiệu mái tôn cũ cần gia cố hoặc thay thế trước khi lắp điện mặt trời
Không phải mái tôn cũ nào cũng cần thay mới. Tuy nhiên, nếu xuất hiện một trong năm dấu hiệu dưới đây, doanh nghiệp nên thực hiện khảo sát chuyên sâu trước khi quyết định lắp đặt.
1. Mái tôn bị rỉ sét, ăn mòn hoặc thủng
Tôn bị ăn mòn có thể suy giảm chiều dày, độ cứng và khả năng giữ liên kết. Những vị trí rỉ sét lan rộng, đặc biệt quanh vít cố định hoặc mép chồng mí, cần được đánh giá để thay thế.

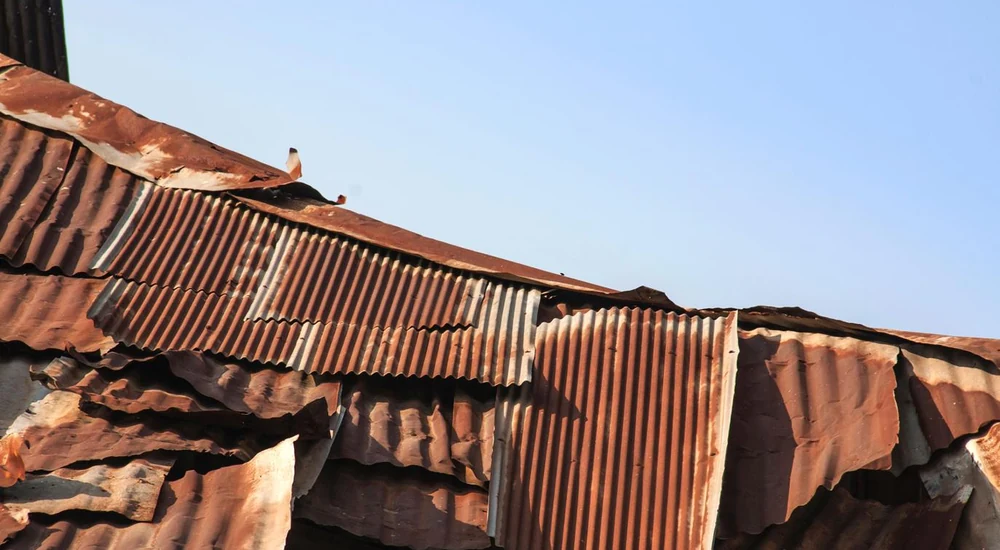

Mái tôn rỉ sét, ăn mòn.
2. Mái võng, biến dạng hoặc rung lắc bất thường
Mái bị võng giữa các xà gồ, xuất hiện vùng lún hoặc biến dạng kéo dài có thể phản ánh vấn đề về kết cấu, liên kết hoặc tình trạng vật liệu. Cần xác định nguyên nhân trước khi bổ sung tải trọng mới.

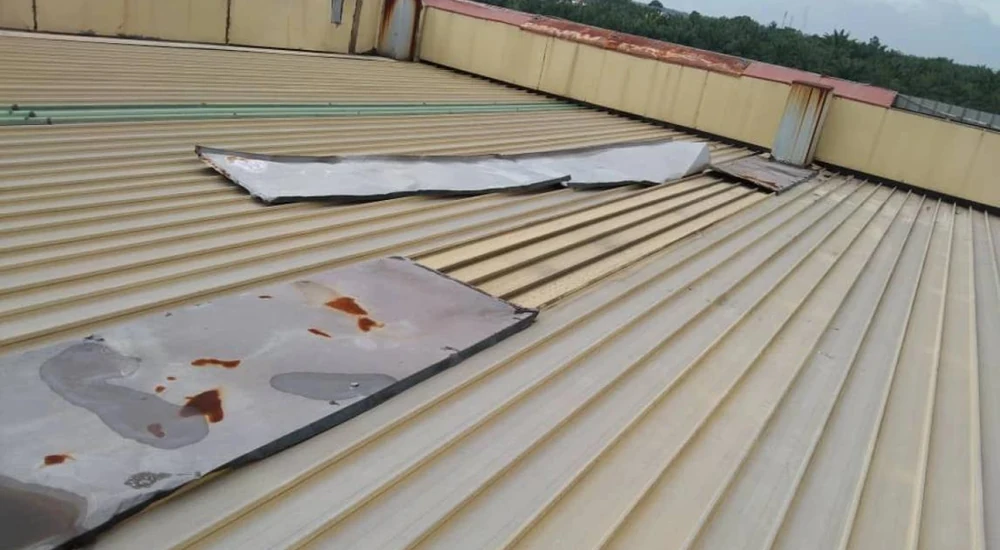

Mái tôn có tấm bị bung, biến dạng.
3. Xà gồ và hệ khung có dấu hiệu xuống cấp
Xà gồ bị rỉ sét, cong vênh, liên kết bu lông lỏng hoặc mối hàn hư hỏng có thể ảnh hưởng trực tiếp đến khả năng truyền tải trọng từ hệ thống điện mặt trời xuống khung công trình.

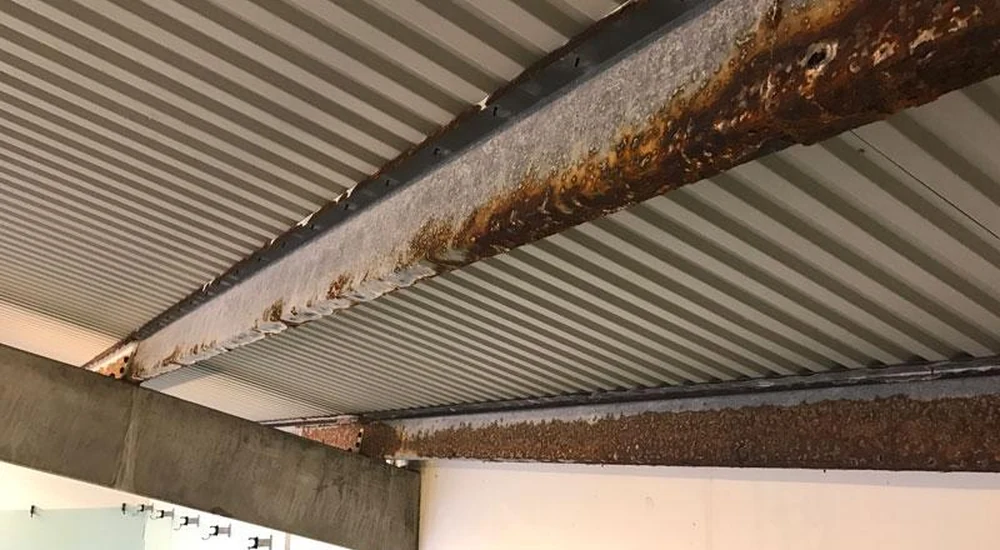

Xà gồ thép bị rỉ sét.
4. Mái thường xuyên thấm dột, hỏng vít hoặc lớp làm kín
Mái đã xuất hiện nhiều điểm dột thường có nguy cơ phát sinh chi phí sửa chữa sau lắp đặt. Khi đó, việc bảo dưỡng mái có thể phải tháo dỡ một phần hệ thống điện mặt trời, gây tốn kém và gián đoạn vận hành.

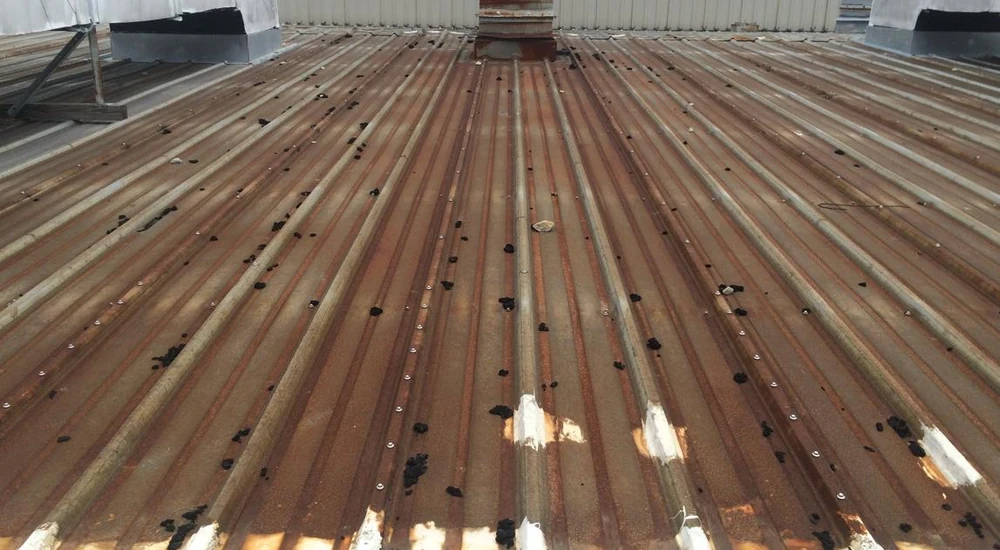

Mái tôn có vết ố, điểm hư hỏng dễ thấm dột.
5. Mái đã sử dụng lâu năm, không rõ hồ sơ kết cấu
Những nhà xưởng đã cải tạo nhiều lần, thay đổi công năng hoặc không còn hồ sơ thiết kế cần được kiểm tra kỹ. Tuổi mái cao không tự động đồng nghĩa với mất an toàn nhưng làm tăng nhu cầu đánh giá hiện trạng và tuổi thọ còn lại.

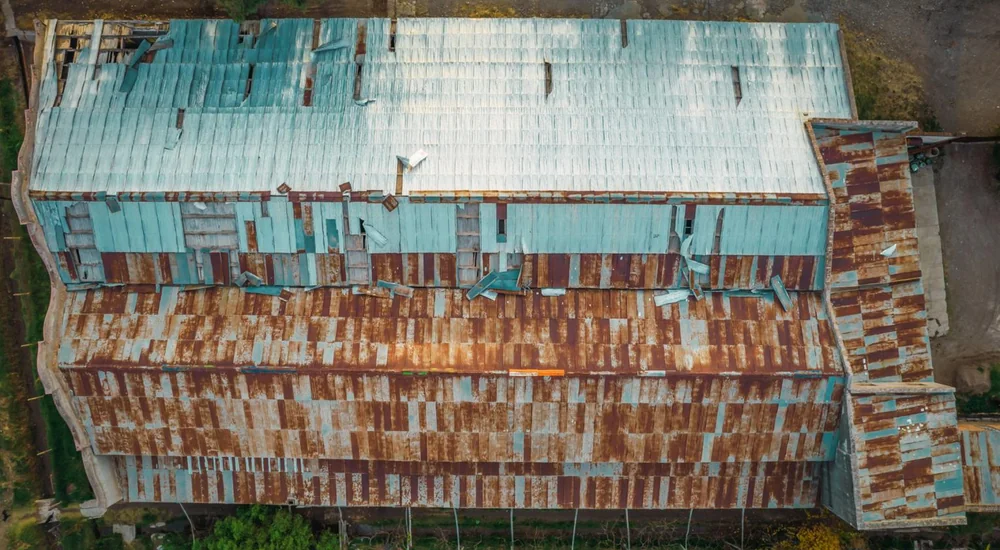

Mái tôn nhà xưởng lâu năm rỉ sét, bong tróc.
Hình ảnh minh họa các dấu hiệu xuống cấp.
Nếu mái xuất hiện đồng thời nhiều dấu hiệu trên, doanh nghiệp nên ưu tiên đánh giá và xử lý kết cấu trước khi tính toán công suất điện mặt trời.
3. Kiểm định kết cấu mái nhà xưởng gồm những gì? Ai thực hiện và chi phí bao nhiêu?
Kiểm định kết cấu là bước giúp xác định mái nhà xưởng hiện hữu có đáp ứng được các yêu cầu khi bổ sung hệ thống điện mặt trời hay không.
Tùy hiện trạng, hoạt động này có thể bao gồm khảo sát kỹ thuật, đánh giá kết cấu hiện hữu, thí nghiệm vật liệu hoặc kiểm định xây dựng chuyên sâu. Danh mục các hạng mục cần kiểm tra tại hiện trường có trong checklist khảo sát mái nhà xưởng 25 hạng mục.
3.1. Các hạng mục cần kiểm tra
Bước 1: Thu thập hồ sơ công trình
Đơn vị chuyên môn xem xét bản vẽ hoàn công, hồ sơ thiết kế kết cấu, vật liệu sử dụng, năm đưa vào vận hành và lịch sử cải tạo công trình.
Nếu thiếu hồ sơ, cần thực hiện đo đạc và xác lập lại các thông số cần thiết.
Bước 2: Khảo sát hiện trạng mái và kết cấu
Kiểm tra loại tôn, chiều dày, mức độ ăn mòn, xà gồ, dầm, cột, liên kết và các dấu hiệu biến dạng.
Các vị trí bất thường có thể được đo đạc hoặc kiểm tra chi tiết để đánh giá mức độ suy giảm vật liệu.
Bước 3: Tính toán tải trọng bổ sung
Xác định tải trọng hệ thống điện mặt trời dự kiến, bao gồm tấm pin, khung, liên kết và các thiết bị bố trí trên mái.
Đồng thời, cần xét tải trọng gió, tải trọng trong quá trình thi công và bảo trì cùng những tác động phù hợp khác.
Bước 4: Đánh giá khả năng chịu lực
Dựa trên số liệu khảo sát, đơn vị chuyên môn thực hiện tính toán khả năng chịu lực và biến dạng của các cấu kiện liên quan, cũng như đường truyền tải trọng xuống kết cấu chính.
Với trường hợp cần thiết, có thể lập mô hình tính toán kết cấu để đánh giá mức độ đáp ứng.
Bước 5: Đề xuất phương án xử lý
Kết quả đánh giá có thể dẫn đến một trong ba hướng:
- Mái và kết cấu đủ điều kiện lắp đặt theo phương án thiết kế.
- Mái có thể sử dụng sau khi gia cố hoặc sửa chữa.
- Mái hoặc kết cấu không đáp ứng yêu cầu, cần thay thế, cải tạo hoặc điều chỉnh phương án điện mặt trời.

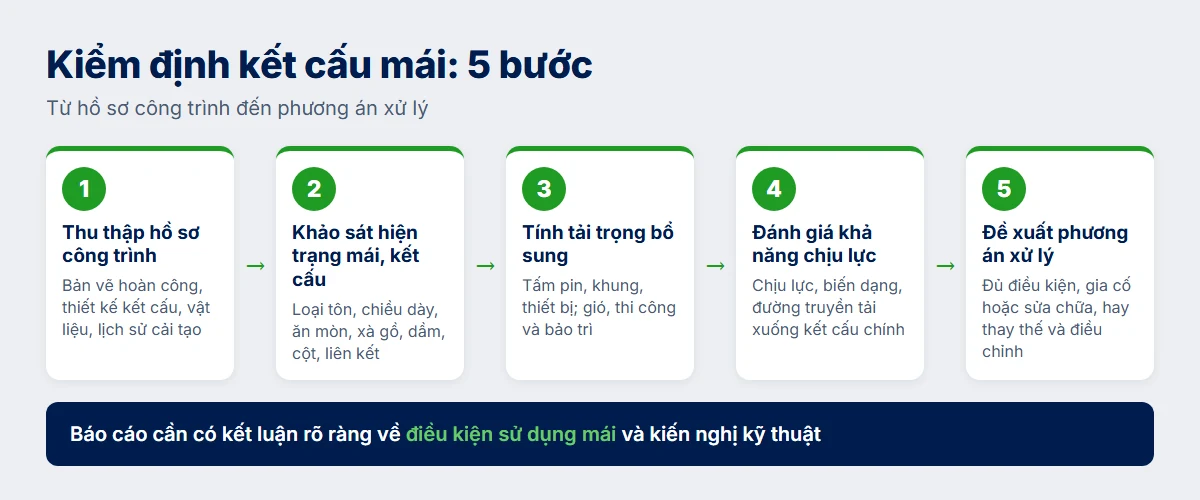

Năm bước kiểm định kết cấu mái nhà xưởng.
3.2. Ai được thực hiện kiểm định kết cấu?
Doanh nghiệp nên lựa chọn tổ chức tư vấn kiểm định xây dựng hoặc đơn vị có năng lực chuyên môn phù hợp với loại công trình và phạm vi công việc.
Các công việc yêu cầu điều kiện năng lực theo quy định pháp luật phải được thực hiện bởi tổ chức, cá nhân đáp ứng điều kiện tương ứng.
Nhà thầu điện mặt trời có thể hỗ trợ khảo sát sơ bộ, thu thập thông tin và phối hợp lập phương án. Tuy nhiên, nếu việc đánh giá đòi hỏi kiểm định hoặc thẩm tra chuyên môn, không nên chỉ dựa trên nhận định của đội ngũ thi công điện mặt trời.
Báo cáo cần có kết luận rõ ràng về điều kiện sử dụng mái và kiến nghị kỹ thuật, làm cơ sở để chủ đầu tư quyết định triển khai.
3.3. Chi phí kiểm định kết cấu mái nhà xưởng bao nhiêu?
Không có một mức giá cố định áp dụng cho mọi nhà xưởng. Chi phí phụ thuộc vào diện tích mái, đặc điểm kết cấu, số lượng vị trí cần kiểm tra, mức độ đầy đủ của hồ sơ và yêu cầu thí nghiệm.
|
Phạm vi công việc |
Nội dung |
Cơ sở xác định chi phí |
|---|---|---|
|
Khảo sát sơ bộ |
Kiểm tra hiện trạng, đo đạc cơ bản, nhận diện nguy cơ |
Quy mô và mức độ tiếp cận công trình |
|
Đánh giá kết cấu |
Kiểm tra hồ sơ, đo đạc cấu kiện, tính toán chịu lực |
Độ phức tạp kết cấu, số cấu kiện và phạm vi tính toán |
|
Kiểm định chuyên sâu |
Thí nghiệm vật liệu, kiểm tra liên kết, mô hình và báo cáo kết luận |
Khối lượng thí nghiệm, thiết bị và nhân sự chuyên môn |
|
Đánh giá phương án gia cố |
Thiết kế bổ sung, kiểm tra tải trọng sau cải tạo |
Khối lượng thiết kế và phạm vi gia cố |
Đối với nhà xưởng lớn, có nhiều khu mái hoặc thiếu hồ sơ thiết kế, chi phí có thể cao hơn đáng kể so với công trình đơn giản, còn đầy đủ hồ sơ.
Doanh nghiệp nên yêu cầu báo giá riêng cho từng phạm vi, đặc biệt phân biệt khảo sát sơ bộ và kiểm định kết cấu có báo cáo chuyên môn. Không nên lựa chọn đơn vị chỉ dựa vào mức giá thấp mà bỏ qua chất lượng đánh giá.
Lưu ý: Chi phí cụ thể cần được xác định bằng báo giá theo hiện trạng và nhiệm vụ kiểm định.
4. Phương án xử lý mái tôn cũ: Gia cố xà gồ, thay tôn hay sử dụng kẹp chuyên dụng?
Sau khi kiểm tra hiện trạng và đánh giá khả năng chịu lực, doanh nghiệp cần lựa chọn phương án xử lý phù hợp. Ba giải pháp thường được xem xét gồm gia cố hệ kết cấu, thay thế tấm lợp và sử dụng phụ kiện liên kết chuyên dụng.
Mỗi giải pháp giải quyết một vấn đề khác nhau. Trong nhiều trường hợp, cần kết hợp nhiều biện pháp thay vì chỉ chọn một phương án.
4.1. Gia cố xà gồ và kết cấu chịu lực (gia cố mái nhà xưởng)
Gia cố xà gồ phù hợp khi hệ kết cấu hiện hữu chưa đáp ứng yêu cầu chịu lực bổ sung nhưng vẫn có khả năng cải tạo.
Tùy kết quả tính toán, phương án có thể bao gồm bổ sung xà gồ, gia cường cấu kiện thép, tăng cường liên kết hoặc điều chỉnh cách truyền tải trọng xuống khung chịu lực chính.
Ưu điểm là có thể tận dụng phần lớn kết cấu hiện hữu, hạn chế thay mới toàn bộ mái. Tuy nhiên, quá trình gia cố có thể ảnh hưởng đến hoạt động sản xuất, đặc biệt với những nhà xưởng có hệ thống máy móc, đường ống hoặc thiết bị kỹ thuật bên dưới mái.
4.2. Thay tôn mái trước khi lắp điện mặt trời
Nếu tôn đã xuống cấp nghiêm trọng, thường xuyên thấm dột hoặc có tuổi thọ còn lại ngắn, thay tôn có thể là phương án kinh tế hơn trong dài hạn.
Việc thay mái giúp doanh nghiệp xử lý đồng thời các vấn đề về ăn mòn, chống thấm và độ bền của lớp bao che công trình.
Tuy nhiên, cần lưu ý: thay tôn mới không đồng nghĩa với việc kết cấu nhà xưởng đã đủ khả năng chịu tải điện mặt trời. Hệ xà gồ, khung thép và các liên kết vẫn cần được kiểm tra độc lập.
4.3. Sử dụng kẹp mái chuyên dụng
Với một số loại mái tôn có sóng đứng hoặc cấu tạo mí phù hợp, hệ thống điện mặt trời có thể sử dụng kẹp chuyên dụng không xuyên thủng tấm lợp.
Giải pháp này có thể giảm rủi ro thấm nước tại các vị trí liên kết và hạn chế tác động đến lớp bao che mái.
Tuy nhiên, hiệu quả phụ thuộc vào khả năng tương thích giữa kẹp, hình dạng sóng tôn, chiều dày vật liệu, độ bền liên kết tôn – xà gồ và tải trọng gió. Các nhà sản xuất phụ kiện cũng nhấn mạnh yêu cầu lựa chọn kẹp theo đúng cấu hình mái và khả năng chịu lực đã được kiểm tra.
4.4. So sánh chi phí và thời gian thực hiện

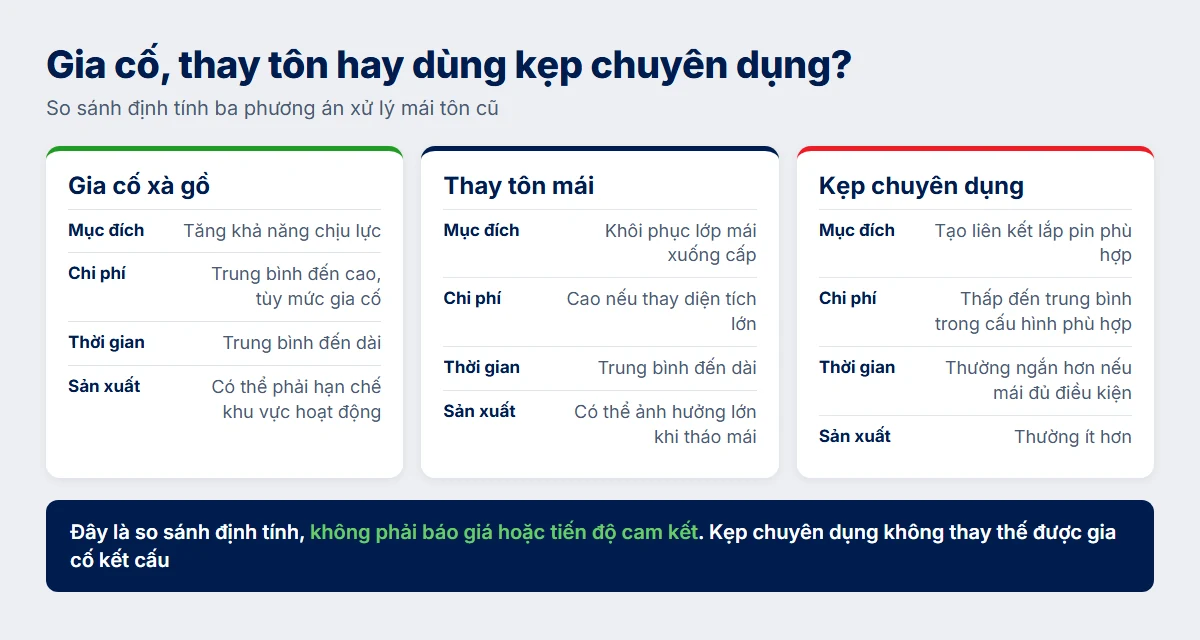

So sánh định tính ba phương án xử lý mái tôn cũ.
|
Tiêu chí |
Gia cố xà gồ |
Thay tôn mái |
Kẹp chuyên dụng |
|---|---|---|---|
|
Mục đích |
Tăng khả năng chịu lực |
Khôi phục lớp mái xuống cấp |
Tạo liên kết lắp pin phù hợp |
|
Chi phí tương đối |
Trung bình đến cao, tùy mức gia cố |
Cao nếu thay diện tích lớn |
Thấp đến trung bình trong cấu hình phù hợp |
|
Thời gian |
Trung bình đến dài |
Trung bình đến dài |
Thường ngắn hơn nếu mái đủ điều kiện |
|
Ảnh hưởng sản xuất |
Có thể phải hạn chế khu vực hoạt động |
Có thể ảnh hưởng lớn khi tháo mái |
Thường ít hơn |
|
Ưu điểm |
Tận dụng kết cấu hiện hữu |
Cải thiện độ bền và chống dột |
Hạn chế xuyên mái |
|
Hạn chế |
Phải có thiết kế gia cố |
Không giải quyết được mọi vấn đề kết cấu |
Không thay thế được gia cố kết cấu |
Chi phí và thời gian trong bảng là so sánh định tính, không phải báo giá hoặc tiến độ cam kết. Giá trị thực tế phụ thuộc diện tích, chiều cao mái, điều kiện thi công và khối lượng xử lý.
Nên lựa chọn phương án nào?
- Nếu tôn còn tốt nhưng kết cấu chưa đủ chịu lực: ưu tiên nghiên cứu phương án gia cố.
- Nếu tôn xuống cấp nhưng khung và xà gồ còn đạt yêu cầu: cân nhắc thay tôn.
- Nếu mái và kết cấu đều tốt: lựa chọn hệ liên kết phù hợp có thể giúp giảm khối lượng can thiệp vào mái.
- Nếu cả tấm lợp và kết cấu đều suy giảm: cần đánh giá phương án cải tạo tổng thể hoặc thay đổi phạm vi lắp đặt.
Quyết định cuối cùng phải dựa trên đánh giá kỹ thuật, không chỉ dựa trên chi phí đầu tư ban đầu.
5. Có nên thay mái tôn trước khi lắp điện mặt trời? Bài toán tuổi thọ 25 năm
Một hệ thống điện mặt trời thường được tính toán khai thác trong khoảng 25 năm hoặc dài hơn, tùy chất lượng thiết bị, điều kiện vận hành và kế hoạch đầu tư.
Điều này đặt ra một câu hỏi quan trọng: Nếu mái tôn chỉ còn sử dụng được 5–10 năm, có nên lắp hệ thống điện mặt trời dự kiến vận hành trong 25 năm?
5.1. So sánh tuổi thọ còn lại của mái và hệ thống điện mặt trời
Ví dụ, một nhà xưởng đã sử dụng mái tôn trong 15 năm. Sau khảo sát, đơn vị chuyên môn đánh giá mái còn khoảng 7 năm sử dụng trước khi cần thay thế đáng kể.
Nếu lắp điện mặt trời ngay, doanh nghiệp có thể phải tháo dỡ một phần hoặc toàn bộ module, khung và các thành phần liên quan khi cải tạo mái.
Chi phí phát sinh có thể gồm nhân công tháo lắp, vận chuyển và bảo quản tấm pin, thay phụ kiện liên kết, kiểm tra điện sau lắp lại và tổn thất sản lượng trong thời gian ngừng vận hành.
Do đó, phương án có chi phí ban đầu thấp chưa chắc là phương án tối ưu xét trên toàn bộ vòng đời dự án.

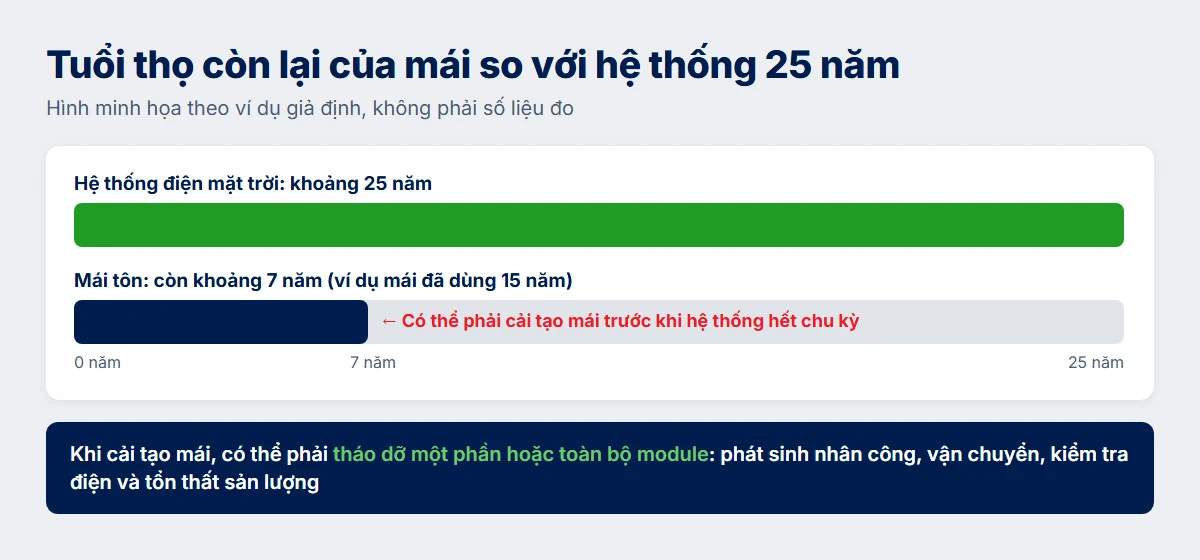

Minh họa chênh lệch giữa tuổi thọ mái và hệ thống điện mặt trời (hình minh họa, không phải số liệu đo).
Nếu tuổi thọ mái còn lại đúng theo giả định, doanh nghiệp có nguy cơ cần can thiệp vào mái trước khi hệ thống điện mặt trời kết thúc chu kỳ 25 năm.
Đây là minh họa lập kế hoạch vòng đời, không phải công cụ kiểm định tuổi thọ mái.
5.2. Khi nào nên thay mái trước khi lắp điện mặt trời?
Doanh nghiệp nên ưu tiên đánh giá phương án thay mái khi:
- Mái đã ăn mòn hoặc hư hỏng trên diện rộng.
- Hệ thống mái thường xuyên thấm dột, cần sửa chữa nhiều lần.
- Tuổi thọ còn lại của mái ngắn hơn đáng kể so với vòng đời điện mặt trời.
- Nhà máy đã có kế hoạch cải tạo hoặc nâng cấp mái trong những năm tới.
- Chi phí thay mái kết hợp lắp điện mặt trời thấp hơn tổng chi phí lắp đặt và tháo dỡ, cải tạo sau này.
Ngược lại, nếu mái đang trong tình trạng tốt, có hồ sơ kiểm tra rõ ràng và được đánh giá đáp ứng yêu cầu, doanh nghiệp không nhất thiết phải thay mới chỉ vì mái đã qua nhiều năm sử dụng.
5.3. Tính toán chi phí theo vòng đời thay vì chỉ nhìn chi phí đầu tư
Để lựa chọn đúng, doanh nghiệp có thể so sánh hai kịch bản:
Phương án A – Giữ mái hiện hữu: Chi phí đầu tư ban đầu thấp hơn nhưng cần dự phòng chi phí bảo dưỡng, sửa chữa hoặc tháo lắp điện mặt trời khi thay mái trong tương lai.
Phương án B – Thay mái trước khi lắp: Chi phí đầu tư ban đầu cao hơn nhưng có thể giảm nhu cầu tháo dỡ điện mặt trời để cải tạo mái về sau.
Khi tính toán, cần xét đồng thời chi phí đầu tư, giá trị thời gian của tiền, khả năng gián đoạn sản xuất và chi phí vòng đời. Đây là cơ sở để doanh nghiệp quyết định phương án phù hợp, thay vì mặc định thay mái mới luôn tốt hơn.
6. Chống dột khi lắp điện mặt trời trên mái tôn cũ
Chống dột là một trong những yêu cầu quan trọng nhất khi triển khai điện mặt trời trên mái tôn, đặc biệt với các nhà máy đang vận hành dây chuyền sản xuất, lưu trữ hàng hóa hoặc thiết bị nhạy cảm với độ ẩm.
Nếu xử lý không đúng kỹ thuật, các vị trí lắp khung, cố định phụ kiện hoặc đường đi cáp có thể trở thành điểm thấm nước.
6.1. Lựa chọn phương án liên kết phù hợp
Đối với mái có cấu tạo sóng đứng phù hợp, có thể sử dụng hệ kẹp không xuyên mái để hạn chế nguy cơ tạo lỗ trên tấm tôn.
Đối với mái yêu cầu bắt vít xuyên tấm lợp, cần xác định đúng vị trí liên kết với xà gồ và sử dụng phụ kiện làm kín theo thiết kế.
Không nên sử dụng chung một phương án liên kết cho mọi loại mái tôn vì chiều dày, hình dạng sóng và phương pháp cố định của từng loại mái khác nhau.
6.2. Xử lý các vị trí xuyên mái và đường đi cáp
Các vị trí đi cáp xuyên mái cần được bố trí hợp lý, tránh khu vực dễ đọng nước và sử dụng giải pháp chống thấm phù hợp với vật liệu mái.
Đầu nối, ống luồn và máng cáp phải được bố trí tránh gây cản trở dòng thoát nước hoặc làm hư hại tấm lợp khi giãn nở nhiệt.
Đặc biệt, không nên khoan thêm lỗ xuyên mái tùy tiện trong quá trình thi công mà không có phương án xử lý kỹ thuật.
6.3. Kiểm tra khả năng thoát nước
Hệ thống điện mặt trời không được làm cản trở máng xối, phễu thu nước hoặc các tuyến thoát nước trên mái.
Lá cây, bụi bẩn và vật cản tích tụ dưới hệ thống có thể ảnh hưởng đến thoát nước hoặc gây khó khăn khi kiểm tra.
Do đó, bản vẽ bố trí module cần dành đủ khoảng trống tại các khu vực cần vệ sinh, kiểm tra và xử lý nước mưa.
6.4. Nghiệm thu chống dột sau thi công
Sau khi lắp đặt, nhà thầu cần kiểm tra các vị trí liên kết, khu vực xuyên mái, đường đi cáp và hệ thống thoát nước. Cách tổ chức thi công và nghiệm thu được trình bày trong quy trình lắp đặt điện mặt trời nhà xưởng từ A đến Z.
Nếu điều kiện cho phép, có thể thực hiện thử nghiệm kiểm tra chống thấm phù hợp với loại mái, kết cấu và biện pháp nghiệm thu được thống nhất.
Đồng thời, hợp đồng cần quy định trách nhiệm xử lý sự cố thấm dột phát sinh do quá trình thi công điện mặt trời.
Khuyến nghị: Với nhà xưởng đang sản xuất, cần khảo sát tình trạng chống thấm và lập biên bản hiện trạng trước khi thi công. Đây là căn cứ quan trọng để phân biệt những hư hỏng có sẵn với những hư hỏng có thể phát sinh trong quá trình lắp đặt. Bên cạnh chống dột, mái nhà xưởng còn cần đáp ứng yêu cầu an toàn phòng cháy chữa cháy, được phân tích trong bài yêu cầu PCCC khi lắp điện mặt trời áp mái.
7. Câu hỏi thường gặp (FAQ)
7.1. Mái tôn bao nhiêu năm tuổi thì nên thay trước khi lắp điện mặt trời?
Không có một mốc tuổi cố định áp dụng cho tất cả các loại mái tôn.
Mái đã sử dụng 10 năm nhưng bị ăn mòn nghiêm trọng có thể cần thay thế, trong khi mái sử dụng lâu hơn vẫn có thể tiếp tục khai thác nếu vật liệu, kết cấu và khả năng chống thấm còn tốt.
Đối với mái đã sử dụng trên 10–15 năm, doanh nghiệp nên đặc biệt quan tâm đến việc đánh giá tuổi thọ còn lại, tình trạng ăn mòn và kế hoạch sửa chữa trước khi quyết định lắp điện mặt trời. Đây là mốc khuyến nghị để xem xét kỹ hơn, không phải quy định bắt buộc thay mái.
7.2. Loại tôn nào phù hợp nhất để lắp điện mặt trời?
Mái tôn có độ bền cao, khả năng chống ăn mòn tốt và cấu hình liên kết tương thích với phụ kiện lắp đặt thường thuận lợi hơn cho hệ thống điện mặt trời.
Các loại mái tôn sóng đứng, mái sử dụng liên kết giấu vít hoặc cấu hình có thể lắp kẹp chuyên dụng thường có lợi thế trong việc hạn chế các điểm xuyên mái.
Tuy nhiên, khả năng lắp đặt còn phụ thuộc vào chiều dày tôn, khả năng chịu lực của hệ liên kết, xà gồ và tải trọng gió. Không thể kết luận loại tôn nào là tốt nhất nếu chưa đánh giá điều kiện công trình cụ thể.
7.3. Ai chịu trách nhiệm nếu mái nhà xưởng hư hỏng sau khi lắp điện mặt trời?
Trách nhiệm phụ thuộc vào nguyên nhân hư hỏng, phạm vi công việc và các điều khoản được quy định trong hợp đồng.
Nếu hư hỏng xuất phát từ lỗi thiết kế, thi công hoặc sử dụng phụ kiện không phù hợp, các bên có trách nhiệm liên quan phải được xác định theo hợp đồng và quy định pháp luật áp dụng.
Ngược lại, nếu mái đã xuống cấp trước thời điểm thi công, việc xác định trách nhiệm cần căn cứ vào hồ sơ khảo sát, biên bản hiện trạng và kết quả đánh giá nguyên nhân.
Để hạn chế tranh chấp, doanh nghiệp nên yêu cầu hồ sơ khảo sát mái trước thi công, báo cáo đánh giá kết cấu, biên bản nghiệm thu, điều khoản bảo hành chống thấm và quy trình xử lý sự cố rõ ràng.
8. Rạng Đông – Tư vấn giải pháp điện mặt trời phù hợp với hiện trạng nhà xưởng
Với các nhà xưởng đã đưa vào sử dụng nhiều năm, triển khai điện mặt trời cần bắt đầu từ việc đánh giá điều kiện công trình thay vì chỉ căn cứ vào diện tích mái hoặc nhu cầu giảm chi phí điện.
Theo định hướng cung cấp giải pháp năng lượng xanh và thông minh, Rạng Đông tiếp cận bài toán đầu tư điện mặt trời mái nhà xưởng trên cơ sở xem xét đồng thời nhu cầu tiêu thụ điện, điều kiện mặt bằng, kết cấu mái và yêu cầu vận hành của doanh nghiệp.
Đối với mái tôn cũ, việc khảo sát hiện trạng, phối hợp đánh giá khả năng chịu lực và lựa chọn phương án lắp đặt phù hợp là những nội dung cần được chú trọng ngay từ giai đoạn chuẩn bị dự án. Một ví dụ là dự án 1,352 MWp tại Nhà máy nhựa Hòa An ở Bắc Ninh, hệ thống lắp trên mái tôn.
Tùy điều kiện công trình, doanh nghiệp có thể cân nhắc giữ nguyên mái, gia cố từng hạng mục hoặc cải tạo mái trước khi lắp đặt nhằm cân bằng giữa hiệu quả đầu tư, độ an toàn và khả năng khai thác lâu dài.
